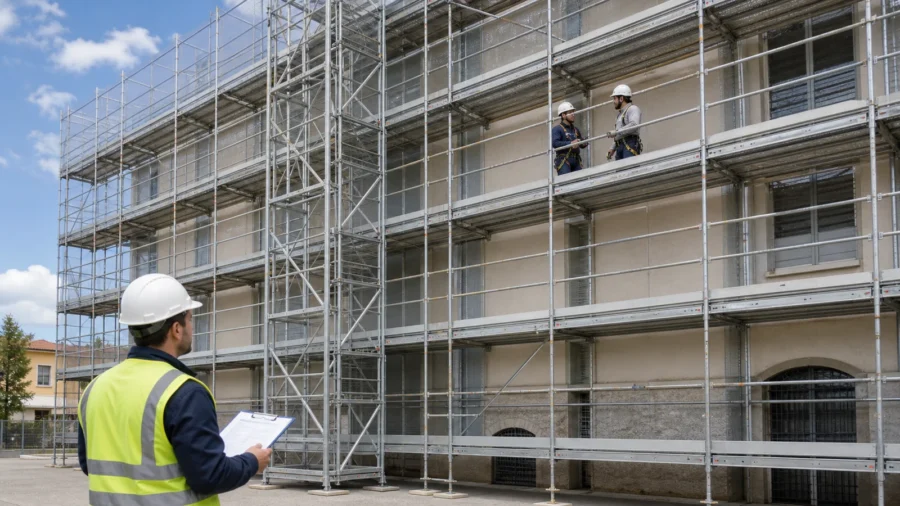

Il PiMUS è il piano che stabilisce come montare, utilizzare, trasformare e smontare un ponteggio in sicurezza. Non è un modello amministrativo da compilare dopo l’installazione: deve descrivere il ponteggio reale, la squadra, gli appoggi, gli ancoraggi, le sequenze operative, le protezioni anticaduta e i controlli necessari nello specifico cantiere.

L’obbligo non dipende dal valore dei lavori e non scompare perché il ponteggio è basso, noleggiato o installato per pochi giorni. La soglia dei 20 metri riguarda uno dei casi in cui serve il progetto strutturale, non l’esistenza del PiMUS. Sono inoltre diversi il regime dei ponteggi fissi, quello dei trabattelli e quello di piattaforme elevabili o ponti su cavalletti.

Per predisporre un documento realmente utilizzabile bisogna partire dall’autorizzazione ministeriale e dal libretto del sistema, confrontarli con facciata e condizioni del sito, definire il disegno esecutivo e verificare se la configurazione richieda un progetto firmato. Soltanto dopo si possono costruire le istruzioni passo per passo per gli addetti.

Che cos’è il PiMUS e a cosa serve

PiMUS significa Piano di montaggio, uso e smontaggio. L’articolo 136 del D.Lgs. 81/2008 impone al datore di lavoro di redigerlo, tramite una persona competente, in funzione della complessità del ponteggio scelto e delle condizioni di sicurezza adottate nella particolare realizzazione e in ogni fase prevista.

Il piano può contenere una parte generale relativa al sistema utilizzato, ma deve essere integrato con istruzioni, disegni e progetti riferiti al cantiere. Il documento deve essere messo a disposizione del preposto incaricato della sorveglianza e dei lavoratori interessati. Nel luogo di lavoro devono inoltre essere disponibili la documentazione dell’autorizzazione ministeriale, il libretto e l’eventuale progetto.

La sua funzione è prevenire soprattutto cadute dall’alto, cedimenti, ribaltamenti, caduta di materiali, urti con linee elettriche, errori negli ancoraggi e perdita di stabilità durante le fasi in cui il ponteggio non è ancora completo. Deve rendere chiaro agli addetti cosa fare, in quale ordine, con quali protezioni e sotto quale controllo.

Advertisement - Pubblicità

Quando il PiMUS è obbligatorio

Il PiMUS è richiesto per i lavori in quota che comportano montaggio, uso, trasformazione o smontaggio dei ponteggi disciplinati dalla sezione dedicata ai ponteggi fissi. Il riferimento comprende i sistemi realizzati con elementi portanti prefabbricati, metallici o non metallici, e le configurazioni che ricadono negli articoli 131 e seguenti del Testo unico.

L’obbligo nasce prima del montaggio. Predisporre il documento quando la struttura è già completa impedisce di programmare proprio le fasi più rischiose. Anche una successiva trasformazione deve essere pianificata prima di spostare ancoraggi, aggiungere campate, modificare una partenza o installare elementi non previsti.

Su smartphone scorri la tabella orizzontalmente.

Attrezzatura o situazione PiMUS Documento o controllo decisivo
Ponteggio fisso conforme allo schema del libretto PiMUS, libretto e disegno esecutivo specifico
Ponteggio fisso alto meno di 20 metri I 20 metri incidono sul progetto, non sul PiMUS
Ponteggio superiore a 20 metri PiMUS più progetto firmato da ingegnere o architetto
Configurazione non prevista dagli schemi autorizzati PiMUS coordinato con progetto e calcolo
Ponteggio noleggiato Il noleggio non trasferisce l’obbligo al fornitore
Trabattello Riferimento alle istruzioni del fabbricante, integrate per il sito Manuale, appoggi, stabilizzazione e addestramento
Ponte su cavalletti entro i limiti di legge No Articolo 139 e requisiti dell’Allegato XVIII
PLE o ponteggio autosollevante No come PiMUS del ponteggio fisso Istruzioni della macchina, formazione e abilitazione quando previste

Il falso mito dei 20 metri

Un ponteggio di 8 o 12 metri richiede comunque il PiMUS. L’articolo 133 stabilisce invece quando è necessario il progetto: ponteggi di altezza superiore a 20 metri, configurazioni per le quali la relazione di calcolo non contiene gli schemi impiegati e altre opere provvisionali di notevole importanza o complessità rispetto a dimensioni e sovraccarichi.

Anche sotto i 20 metri può quindi servire un progetto. Accade, per esempio, quando la geometria, le partenze, gli sbalzi, le piazzole di carico, gli ancoraggi o gli accessori escono dalle configurazioni ammesse dal libretto. Non basta misurare l’altezza della facciata.

Trabattelli, cavalletti e piattaforme: regole diverse

La Circolare del Ministero del Lavoro n. 30/2006 chiarisce che, per i trabattelli, il riferimento alle istruzioni obbligatorie del fabbricante può assolvere la funzione del PiMUS, integrandole con le informazioni necessarie per la specifica realizzazione, come appoggi e ancoraggi. Non significa che il ponte su ruote possa essere montato liberamente: devono essere rispettati manuale, configurazione, stabilizzazione, condizioni del terreno e formazione o addestramento applicabili.

La stessa Circolare esclude il PiMUS previsto per i ponteggi fissi per ponti su cavalletti entro due metri, ponti sospesi, ponteggi autosollevanti e ponti a sbalzo, che seguono le rispettive norme e istruzioni. Una piattaforma di lavoro elevabile è una macchina: non diventa un ponteggio perché viene impiegata al posto di esso.

Chi deve redigere e firmare il PiMUS

La responsabilità di predisporre il piano è del datore di lavoro dell’impresa che procede alle operazioni di montaggio, trasformazione o smontaggio. L’Allegato XXII richiede infatti di identificare sia questo datore di lavoro sia la squadra, compreso il preposto.

L’articolo 136 consente di avvalersi di una persona competente. La norma non trasforma questa espressione in un albo professionale autonomo: la competenza deve essere adeguata al sistema e alla complessità da affrontare. Un tecnico esterno può predisporre materialmente il documento, ma il datore di lavoro non può limitarsi ad acquistare un modello e ignorarne il contenuto.

Quando una ditta monta il ponteggio e altre imprese lo utilizzano, il PiMUS deve essere coerente con la configurazione consegnata e disponibile agli interessati. Le imprese utilizzatrici devono rispettare carichi, accessi, divieti e condizioni d’uso, riportando nel POS le proprie modalità operative. Se un’altra impresa esegue trasformazione o smontaggio, il suo datore di lavoro deve governare gli obblighi relativi alle operazioni affidate e coordinarsi con documenti e configurazione esistenti.

Il ruolo del preposto

Montaggio, smontaggio e trasformazione devono avvenire sotto la diretta sorveglianza di un preposto, a regola d’arte e in conformità al PiMUS. Il preposto deve poter fermare una sequenza non sicura, impedire l’accesso alle parti non pronte e verificare che squadra e dispositivi seguano quanto stabilito.

L’Interpello n. 16/2015 ha chiarito che il preposto alla sorveglianza dei ponteggi deve seguire sia la formazione specifica dell’Allegato XXI sia quella prevista per il ruolo di preposto. Può svolgere la funzione lo stesso datore di lavoro, purché possieda formazione e capacità necessarie e possa esercitare realmente la sorveglianza diretta.

Advertisement - Pubblicità

PiMUS, libretto, disegno, progetto, POS e PSC

La presenza di un documento non sostituisce gli altri. Il PiMUS descrive le procedure operative; il libretto stabilisce configurazioni e limiti autorizzati; progetto e calcolo verificano le soluzioni fuori schema; POS e PSC governano rischi aziendali e interferenze del cantiere.

Su smartphone scorri la tabella orizzontalmente.

Documento A cosa serve Chi lo predispone Quando è necessario
Autorizzazione e libretto Descrivono elementi, calcoli, schemi e istruzioni autorizzati Fabbricante e Ministero competente Per l’impiego del sistema di ponteggio
Disegno esecutivo Rappresenta il ponteggio installato, appoggi, ancoraggi e carichi Persona competente o progettista secondo il caso Per la configurazione specifica
Progetto e calcolo Verificano resistenza, stabilità, carichi e sollecitazioni Ingegnere o architetto abilitato Oltre 20 metri, fuori schema o nei casi dell’articolo 133
PiMUS Definisce montaggio, uso, trasformazione, smontaggio e controlli Datore di lavoro tramite persona competente Prima delle operazioni sul ponteggio fisso
POS Valuta attività, rischi e organizzazione della singola impresa Datore di lavoro dell’impresa esecutrice Per ciascuna impresa esecutrice nei casi previsti
PSC Coordina scelte comuni e interferenze tra più imprese Coordinatore per la progettazione o esecuzione nei casi previsti Quando ricorrono i presupposti del Titolo IV

Il progetto strutturale non contiene necessariamente la sequenza sicura di montaggio e il PiMUS non sostituisce i calcoli. Disegni, ancoraggi, carichi e accessori devono coincidere in tutti i documenti. Una difformità tra tavola di progetto e procedura operativa non si risolve scegliendo il foglio più comodo in cantiere.

I dieci contenuti minimi dell’Allegato XXII

L’Allegato XXII non propone un indice facoltativo: individua le informazioni minime da inserire. Il livello di dettaglio deve poi aumentare in base a complessità, geometria, rischi del sito e modalità operative.

  1. Luogo di lavoro: indirizzo e dati che consentono di identificare il cantiere e l’opera servita.
  2. Datore di lavoro: impresa che procederà a montaggio, trasformazione o smontaggio.
  3. Squadra: nominativi dei lavoratori e del preposto addetti alle operazioni.
  4. Ponteggio: fabbricante, modello, autorizzazione, tipologia ed elementi impiegati.
  5. Disegno esecutivo: configurazione, generalità e firma richiesta, sovraccarichi massimi, appoggi e ancoraggi.
  6. Progetto: calcolo e disegno firmati quando ricorrono i casi dell’articolo 133.
  7. Piano generale: stoccaggio, viabilità, appoggio, tracciamento, DPI, attrezzature, linee elettriche, ancoraggi, meteo e caduta di materiali.
  8. Sequenze passo per passo: istruzioni specifiche per montaggio, trasformazione e smontaggio, preferibilmente corredate da schemi, disegni e fotografie.
  9. Regole d’uso: accessi, carichi, impalcati, divieti, consegna e comportamento delle imprese utilizzatrici.
  10. Verifiche: controlli prima del montaggio e durante l’uso, anche secondo l’Allegato XIX.

Un file che riporta soltanto dati anagrafici, qualche fotografia generica e la frase “utilizzare i DPI” non soddisfa questi contenuti. Il piano deve permettere al preposto di confrontare la fase reale con una procedura comprensibile e tecnicamente coerente.

Disegno esecutivo e firme

Il disegno deve mostrare almeno configurazione, sovraccarichi massimi per metro quadrato, appoggi e ancoraggi. Quando non occorre il calcolo perché si rimane nello schema autorizzato, sono sufficienti generalità e firma della persona competente prevista dall’articolo 136. Quando serve il progetto, devono comparire generalità e firma del progettista e il progetto deve essere firmato da ingegnere o architetto abilitato.

Prospetti e sezioni devono rappresentare rientranze, balconi, passi carrai, partenze ristrette, campate, accessi, sbalzi, piazzole e cambi di quota. Copiare la tavola rettilinea del libretto non descrive una facciata irregolare.

Advertisement - Pubblicità

Come si prepara un PiMUS realmente specifico

Sopralluogo e raccolta dei documenti

Il primo passaggio è verificare facciata, terreno, sottoservizi, chiusini, scavi, accessi, transito di persone e mezzi, linee elettriche, spazi pubblici e attività confinanti. In parallelo si raccolgono libretto, autorizzazione, schemi, manuali di accessori, POS, PSC e progetto quando richiesto.

Gli elementi devono essere identificabili tramite il marchio indelebile del fabbricante. L’uso promiscuo di componenti appartenenti a sistemi o autorizzazioni differenti non può essere deciso perché i pezzi sembrano compatibili: occorre verificare le condizioni ammesse e, se necessario, progettare la configurazione.

Piano di appoggio e prima campata

Il PiMUS descrive come valutare portanza e omogeneità della superficie, come ripartire i carichi e come posizionare basette e tavole di ripartizione. Mattoni, blocchi cavi o materiali di fortuna non sono appoggi accettabili. Locali interrati, solette, terreno riportato, rampe e scavi adiacenti richiedono una verifica specifica.

Tracciamento, verticalità, messa a livello e distanza dalla facciata condizionano tutte le campate successive. L’articolo 138 consente un distacco non superiore a 20 centimetri tra piano di calpestio e muratura; geometrie o lavorazioni che richiedono distanze diverse impongono protezioni coerenti.

Ancoraggi e supporto reale

Numero, posizione e tipologia degli ancoraggi devono corrispondere a libretto o progetto. Il supporto non può essere valutato soltanto osservando la finitura: cappotto, muratura degradata, laterizio forato, rivestimento o calcestruzzo richiedono soluzioni differenti. Eventuali prove, coppie di serraggio e controlli vanno definite e registrate secondo progetto e istruzioni.

Durante lo smontaggio gli ancoraggi devono essere rimossi nella sequenza prevista. Toglierli in anticipo per chiudere i fori può rendere instabile la parte ancora in piedi.

Teli, reti, vento e neve

Reti pubblicitarie, teli antipolvere e protezioni possono aumentare notevolmente l’azione del vento. Non sono decorazioni da aggiungere a ponteggio ultimato: la loro presenza deve risultare nello schema autorizzato o nel progetto. Il PiMUS indica condizioni di arresto, messa in sicurezza e controlli dopo vento, neve, ghiaccio o pioggia.

Linee elettriche e area circostante

In prossimità di linee elettriche aeree nude bisogna applicare l’articolo 117: messa fuori tensione e sicurezza delle parti, ostacoli rigidi o distanze stabilite dall’Allegato IX, considerando lavorazioni, attrezzature e possibile oscillazione dei conduttori. Scrivere “prestare attenzione” non è una misura.

Occupazione di suolo, viabilità pedonale, accessi a negozi, passi carrai e protezione delle zone sottostanti devono essere coordinati con autorizzazioni e organizzazione del cantiere. La guida generale sui ponteggi approfondisce permessi e tipologie; il PiMUS deve tradurre le scelte autorizzate in procedure operative.

Sequenza di montaggio e protezione contro le cadute

La sezione operativa deve spiegare passo dopo passo scarico e stoccaggio, impostazione della prima campata, montaggio dei livelli, posa degli impalcati, parapetti, diagonali, accessi e ancoraggi. Deve inoltre indicare come sollevare gli elementi senza gettarli o accumularli in modo pericoloso.

La priorità va alle protezioni collettive, come sistemi con parapetto montato dal piano protetto. Nelle fasi in cui non sono ancora efficaci, il piano individua sistema di arresto caduta, punti di ancoraggio, connettori, percorso, tirante d’aria ed effetto pendolo. Un cordino agganciato a un componente non verificato può creare una protezione soltanto apparente.

Il piano deve affrontare anche l’emergenza: come raggiungere e recuperare rapidamente un addetto sospeso, quali attrezzature sono disponibili, chi interviene e come viene attivato il soccorso. Limitarsi a indicare il numero 112 non risolve il rischio di sospensione inerte.

Advertisement - Pubblicità

Uso del ponteggio e consegna alle altre imprese

Dopo il montaggio il ponteggio deve rimanere conforme. Prima della consegna si confrontano struttura reale, disegno, libretto, progetto e PiMUS; si controllano appoggi, spinotti, parapetti, fermapiedi, botole, accessi, ancoraggi e interdizione delle aree sottostanti.

Le imprese utilizzatrici devono conoscere carichi ammessi, piani disponibili, regole per botole, pulizia, deposito di materiali e divieto di rimuovere componenti. Non è consentito togliere un corrente per far passare una finestra o spostare un ancoraggio senza una trasformazione gestita.

Le parti non ancora pronte, durante montaggio, smontaggio o trasformazione, devono essere segnalate e materialmente delimitate per impedirne l’accesso. Un cartello, da solo, non sostituisce la barriera richiesta dall’articolo 136.

Verifiche prima del montaggio e durante l’uso

L’Allegato XIX distingue i controlli sugli elementi prima del montaggio e quelli sul ponteggio durante l’uso. Il libretto può prevedere ulteriori verifiche. Il preposto deve inoltre intervenire a intervalli periodici, dopo violente perturbazioni atmosferiche o dopo una prolungata interruzione dei lavori.

Su smartphone scorri la tabella orizzontalmente.

Momento Controlli principali Esito da gestire
Prima del montaggio Marchi, corrosione, deformazioni, saldature, giunti, spinotti, impalcati, basette e dispositivi di blocco Scarto, ripristino o verifica tecnica degli elementi non idonei
Dopo il montaggio Schema, verticalità, livelli, appoggi, ancoraggi, controventi, accessi, parapetti, fermapiedi e distanza dalla facciata Correzione prima della consegna all’uso
Durante l’uso Carichi, pulizia, botole, protezioni, ancoraggi, modifiche e condizioni del supporto Ripristino immediato e interdizione se necessario
Dopo vento, urti o fermo prolungato Verticalità, serraggi, appoggi, ancoraggi, controventi, teli e parti danneggiate Controllo straordinario prima della ripresa
Prima di trasformare o smontare Nuova sequenza, stabilità residua, protezioni, ancoraggi e area sottostante Aggiornamento dei documenti e briefing della squadra

È buona pratica registrare data, soggetto che ha effettuato il controllo, configurazione verificata, difetti, provvedimenti e chiusura delle anomalie. La registrazione non sostituisce il controllo, ma consente di dimostrare come è stata mantenuta la struttura.

Quando aggiornare il PiMUS

Il PiMUS non ha una scadenza annuale, ma perde idoneità quando non rappresenta più il ponteggio o le procedure reali. Va riesaminato prima di aggiungere o eliminare campate, modificare partenze e ancoraggi, introdurre teli, argani, piazzole, sbalzi, passi carrai o cambiare una sequenza che incide sulla sicurezza.

L’articolo 134 richiede che le modifiche siano riportate subito sul disegno e, quando non esiste progetto, restino nello schema tipo che giustifica l’esenzione dal calcolo. Se si esce dallo schema non basta aggiornare il PiMUS: occorre il progetto.

Anche il cambio del preposto o della squadra richiede almeno la verifica dei dati identificativi e un nuovo briefing. Un evento eccezionale può invece imporre prima un controllo tecnico e soltanto dopo l’eventuale revisione delle procedure.

Formazione di addetti e preposto

Gli addetti a montaggio, smontaggio e trasformazione devono ricevere la formazione teorico-pratica specifica dell’Allegato XXI. Il percorso minimo è di 28 ore: 4 ore giuridico-normative, 10 ore tecniche e 14 ore pratiche, con verifiche intermedia e finale. L’aggiornamento specifico è previsto ogni quattro anni, per almeno 4 ore, delle quali 3 tecnico-pratiche.

Questa formazione è aggiuntiva alla formazione generale e specifica dei lavoratori. Il preposto alla sorveglianza deve possedere anche la formazione prevista per il ruolo di preposto. L’Accordo Stato-Regioni del 17 aprile 2025 disciplina la formazione generale dei soggetti della sicurezza, ma non elimina il percorso speciale sui ponteggi contenuto nell’Allegato XXI.

Il semplice utilizzatore che non monta, trasforma o smonta non deve per questo frequentare il corso da 28 ore. Deve però essere formato sui rischi della propria attività, ricevere le regole d’uso e non intervenire sulla struttura. L’addestramento pratico deve essere coerente con le operazioni assegnate.

Quanto costa predisporre il PiMUS

Non esiste una tariffa normativa. Per una configurazione semplice e ben documentata, l’elaborazione esterna può partire indicativamente da 150-300 euro; sopralluoghi, geometrie complesse, più fasi, elaborati grafici e coordinamento possono portare il costo a 400-800 euro o oltre. Il progetto strutturale, quando necessario, è una prestazione distinta.

Il prezzo di un modello scaricato online non rappresenta il costo reale dell’adempimento. Occorre considerare sopralluogo, raccolta del libretto, disegno, eventuale calcolo, riunione con la squadra, formazione, controlli e aggiornamenti. Se il noleggiatore offre un servizio documentale, l’impresa deve comunque verificarne aderenza alla propria organizzazione e assumere le responsabilità che la legge le attribuisce.

Sanzioni e possibili conseguenze

L’edizione gennaio 2026 del Testo unico pubblicata dall’Ispettorato riporta, per le violazioni dell’articolo 136, commi da 1 a 6, l’arresto da due a quattro mesi o l’ammenda da 1.423,83 a 6.834,44 euro. Per le violazioni dei commi 7 e 8 sulla formazione è indicato l’arresto fino a due mesi o l’ammenda da 711,92 a 2.847,69 euro.

Per la documentazione dell’articolo 134 e per gli obblighi progettuali dell’articolo 133 sono previste ulteriori sanzioni. Gli importi sono soggetti ad aggiornamento e vanno verificati sul testo vigente al momento dell’accertamento. Oltre alla sanzione, una struttura instabile o non conforme può determinare prescrizioni, interdizione dell’area e arresto delle lavorazioni fino al ripristino delle condizioni di sicurezza.

La responsabilità non si esaurisce nella presenza di un PDF. Un PiMUS generico, incoerente con il ponteggio o non applicato può evidenziare l’inadempimento degli obblighi di organizzazione, formazione e sorveglianza.

Checklist prima di autorizzare il montaggio

  • libretto e autorizzazione corrispondono agli elementi presenti;
  • il ponteggio rientra negli schemi oppure è disponibile il progetto;
  • sono stati verificati terreno, appoggi, facciata, linee elettriche e interferenze;
  • disegno, sovraccarichi e ancoraggi rappresentano la configurazione reale;
  • datore di lavoro, preposto e squadra sono identificati;
  • formazione e aggiornamenti degli addetti sono validi;
  • sequenze, DPI, protezioni collettive e recupero sono descritti;
  • stoccaggio, sollevamento e delimitazione delle aree sono organizzati;
  • sono definite regole d’uso e consegna alle altre imprese;
  • sono previsti controlli, registrazione delle anomalie e procedura di aggiornamento.

Il montaggio può iniziare soltanto quando questi elementi sono tra loro coerenti. Correggere una mancanza prima di sollevare la prima campata è molto più semplice che modificare una struttura già utilizzata.

Domande frequenti sul PiMUS

Il PiMUS serve sotto i 20 metri?

Sì. La soglia dei 20 metri riguarda il progetto previsto dall’articolo 133, non l’obbligo del PiMUS.

Chi può firmare il PiMUS?

Il datore di lavoro lo predispone tramite una persona competente. Per il disegno valgono le firme indicate dall’Allegato XXII; quando serve il progetto, calcolo e disegno devono essere firmati da ingegnere o architetto abilitato.

Il progetto sostituisce il PiMUS?

No. Il progetto verifica struttura e stabilità; il PiMUS disciplina le operazioni e l’uso. Devono essere coerenti.

Il POS può contenere il PiMUS?

Può richiamarlo e coordinarne le procedure, ma non sostituisce il documento con i contenuti dell’Allegato XXII.

Il noleggiatore deve preparare il PiMUS?

Può fornire libretto, schemi e un servizio tecnico, ma l’obbligo resta in capo al datore di lavoro dell’impresa che procede alle operazioni.

Per il trabattello serve sempre un documento separato?

La Circolare n. 30/2006 ritiene sufficiente il riferimento alle istruzioni del fabbricante, integrate con le informazioni necessarie per la specifica installazione.

Quanto dura il PiMUS?

Non ha una scadenza fissa. Resta utilizzabile finché descrive cantiere, struttura, squadra e procedure effettive; va aggiornato quando cambiano.

Può essere conservato soltanto in digitale?

La norma richiede che sia disponibile sul luogo di lavoro. Una copia digitale può essere utile se immediatamente accessibile, leggibile e mostrabile, ma deve essere garantita la disponibilità operativa anche in caso di problemi tecnici.

Chi usa il ponteggio deve frequentare il corso da 28 ore?

Non per il solo utilizzo. Il percorso specifico riguarda chi monta, smonta o trasforma; tutti gli utilizzatori devono comunque ricevere formazione e istruzioni coerenti con i rischi.

Il datore di lavoro può essere anche preposto?

Sì, se possiede formazione adeguata e svolge realmente la sorveglianza diretta richiesta durante le operazioni.

Una firma per presa visione dimostra che il piano è applicato?

No. Documenta la consegna, ma servono comprensione, addestramento, sorveglianza e corrispondenza tra procedura e ponteggio.

Quando una modifica impone anche il progetto?

Quando la nuova configurazione esce dagli schemi autorizzati o ricade negli altri casi dell’articolo 133. Aggiornare il solo disegno non rende conforme una soluzione fuori schema.
