L’allaccio alla fognatura non consiste semplicemente nel prolungare un tubo fino alla strada. Prima di scavare bisogna sapere quale rete serve l’immobile, a quale quota si trova il collettore, quali acque può ricevere, dove termina la competenza privata e quale procedura impone il gestore. Solo dopo si possono definire percorso, pendenza, diametro, pozzetti, protezione dal riflusso e costo reale.

La regola più importante è non acquistare tubi e non dismettere il sistema esistente prima di avere un punto di consegna formalmente individuato. In Italia la disciplina nazionale stabilisce i principi sugli scarichi, ma obbligo individuale, distanza utile dalla rete, documenti, specifiche costruttive e corrispettivi dipendono anche da Regione, ente di governo d’ambito, Comune e gestore del servizio idrico. Questa guida offre quindi un metodo verificabile, evidenziando come esempi territoriali — e non come valori validi ovunque — le prescrizioni pubblicate da alcuni gestori.

Che cosa comprende davvero l’allacciamento fognario

È utile separare tre oggetti che nella conversazione comune vengono confusi. La rete privata raccoglie gli scarichi dell’edificio e li porta verso il confine. L’allacciamento collega il punto di consegna o il pozzetto terminale alla condotta pubblica. L’ammissione allo scarico, il nulla osta o l’atto equivalente previsto localmente verifica invece che l’impianto e il refluo possano essere immessi nella rete.

Le denominazioni e le competenze cambiano da territorio a territorio. A2A Ciclo Idrico, per esempio, distingue espressamente la costruzione dell’allaccio dall’ammissione allo scarico; Viacqua attribuisce al gestore il tratto dalla condotta stradale al pozzetto di ispezione al confine e al richiedente le opere nella proprietà. Altrove il privato può eseguire una parte maggiore tramite impresa autorizzata e sotto controllo del gestore. Il regolamento locale prevale su uno schema generico trovato online.

Scorri orizzontalmente per leggere tutta la tabella.

Parte Funzione Chi la realizza Documento decisivo
Rete interna all’edificio Raccoglie apparecchi e colonne Proprietà o condominio Progetto impiantistico e conformità applicabile
Rete esterna privata Convoglia i reflui al confine Normalmente il richiedente Elaborato approvato dal gestore
Pozzetto terminale Consente ispezione e separa le competenze Da verificare nel regolamento Schema tipo e preventivo
Derivazione su suolo pubblico Raggiunge il collettore stradale Gestore o impresa autorizzata Preventivo e autorizzazioni stradali
Innesto nella condotta pubblica Immette il refluo nella rete Secondo prescrizione del gestore Nulla osta, collaudo o verbale finale
Advertisement - Pubblicità

Quando l’allaccio è obbligatorio

Il D.Lgs. 152/2006 prevede le reti fognarie per gli agglomerati oltre determinate soglie e disciplina gli scarichi, ma questo non equivale a una distanza nazionale entro la quale ogni edificio debba collegarsi automaticamente. L’obbligo per il singolo immobile deriva dalla combinazione tra disponibilità tecnica della rete, normativa regionale, regolamento del servizio idrico, eventuale ordinanza o comunicazione dell’ente e caratteristiche dello scarico.

Per le acque reflue domestiche immesse in rete, l’articolo 124, comma 4, afferma che sono sempre ammesse nel rispetto dei regolamenti del gestore approvati dall’autorità competente. “Sempre ammesse” non significa che si possa forare la condotta senza richiesta: occorre rispettare punto di innesto, separazione delle acque, materiali, lavori, verifiche e procedura locale. Per attività produttive, acque industriali o scarichi assimilati solo a determinate condizioni, l’iter può richiedere autorizzazione ambientale o AUA prima dell’allaccio.

Se arriva un ordine di collegamento, bisogna leggerne presupposto, termine, immobili interessati e opere richieste. Prima di contestarlo o eseguirlo si verifica se la condotta è effettivamente disponibile, se può ricevere quel refluo e se le quote consentono la gravità. L’esistenza di una strada fognata non dimostra da sola che vi sia un punto tecnicamente utilizzabile davanti a ogni particella.

Allaccio, scarico domestico e scarico industriale

Scorri orizzontalmente per leggere tutta la tabella.

Caso Verifica iniziale Titolo o ammissione Dati aggiuntivi
Abitazione Regolamento e schema della rete Procedura domestica del gestore Unità, abitanti, planimetria, quote
Condominio Parti comuni e utenze servite Domanda dell’avente titolo Verbale o poteri dell’amministratore, rete esistente
Attività assimilabile Requisiti regionali e locali di assimilazione Procedura indicata dall’ente Uso, portate, sostanze e pretrattamenti
Scarico industriale Quantità e qualità del refluo Autorizzazione o AUA applicabile Ciclo produttivo, analisi, misure e campionamento
Acque meteoriche Tipo di rete e disciplina del dilavamento Recapito autorizzato se richiesto Superfici, prima pioggia, laminazione o dispersione

La classificazione dipende da origine e caratteristiche del refluo, non dal fatto che l’immobile abbia forma residenziale. Un laboratorio in un appartamento o una cucina professionale possono richiedere valutazioni diverse da quelle di un’abitazione. Prima di presentare la domanda si descrivono attività, apparecchi, prodotti impiegati, portate e pretrattamenti senza scegliere autonomamente la casella più comoda.

Advertisement - Pubblicità

Il primo controllo: quale fognatura passa in strada

Il rilievo deve identificare gestore, tracciato, quota di scorrimento, materiale e diametro del collettore, pozzetti disponibili, direzione del flusso, rete nera, bianca o mista e capacità di ricezione. La cartografia dei sottoservizi è un punto di partenza, non sostituisce il sopralluogo: posizione e profondità reali possono differire dai disegni storici.

Si chiede formalmente al gestore il punto ammesso. Un innesto nel pozzetto esistente, una nuova cameretta o una sella sulla condotta non sono alternative intercambiabili decise in cantiere. Il gestore può imporre lato, quota, angolo, sistema di perforazione e soggetto autorizzato all’intervento. La quota al confine può essere nota soltanto dopo la realizzazione della derivazione pubblica, come avverte la modulistica Viacqua: progettare l’intera rete privata su una profondità presunta espone a contropendenze o a un sollevamento scoperto troppo tardi.

Acque nere e meteoriche vanno tenute separate

Prima di dimensionare il collegamento si ricostruiscono le linee dell’edificio. Le acque dei WC, le acque grigie e quelle di cucina seguono lo schema ammesso; pluviali, cortili, rampe e drenaggi non si aggiungono automaticamente alla stessa tubazione. Nelle reti separate l’invio della pioggia nella fognatura nera è normalmente vietato; nelle reti miste il gestore può comunque richiedere separazione interna, dispersione, laminazione o un punto di confluenza preciso.

La quantità meteorica non si stima osservando il diametro del pluviale. Superficie, intensità di pioggia, coefficiente di deflusso e capacità del recapito devono essere coordinati. La guida al dimensionamento di grondaie e pluviali spiega il calcolo della portata; il gestore decide poi se e dove quella portata può entrare nella rete pubblica.

Advertisement - Pubblicità

Chi deve presentare la domanda

La richiesta è presentata dal proprietario, dal titolare dello scarico o da altro soggetto legittimato secondo la modulistica. Per una società firma il legale rappresentante o un delegato; per un condominio interviene normalmente l’amministratore nei limiti dei propri poteri e della decisione necessaria. Una delega al tecnico consente di gestire elaborati e interlocuzioni, ma non trasferisce automaticamente gli obblighi del titolare.

Se la rete attraversa parti comuni, proprietà di terzi o una strada privata, autorizzazioni e servitù vanno risolte prima del cantiere. Il gestore non garantisce al richiedente il diritto di scavare sul fondo altrui. Il percorso apparentemente più corto può quindi essere giuridicamente inutilizzabile o richiedere un accordo formalizzato e registrato.

Procedura completa, dalla richiesta allo scarico

  1. Identificare gestore e regolamento: controllare area servita, tipo di rete e canale per la domanda.
  2. Raccogliere i dati: titolo sull’immobile, dati catastali, destinazione, unità servite e natura del refluo.
  3. Ottenere le informazioni di rete: punto indicativo, quota, schema separato o misto e vincoli tecnici.
  4. Fare rilievo e progetto: disegnare rete esistente e futura, profili, pendenze, pozzetti e pretrattamenti.
  5. Presentare la richiesta: allegare moduli, elaborati, deleghe e pagamenti di istruttoria.
  6. Gestire sopralluogo e preventivo: distinguere lavori del gestore, opere private e autorizzazioni esterne.
  7. Accettare il preventivo: controllare scadenza, inclusioni, ripristini, tempi e condizioni sospensive.
  8. Eseguire le opere: coordinare tratto pubblico e privato, mantenendo ispezionabili le lavorazioni richieste.
  9. Consegnare il fine lavori: fotografie a scavo aperto, dichiarazioni, prove e disegni aggiornati.
  10. Attendere l’ammissione: iniziare lo scarico soltanto quando la procedura locale lo consente.

L’ordine può variare: alcuni gestori realizzano prima il tratto pubblico, altri approvano il progetto privato e coordinano le due fasi. A2A pubblica un percorso che comprende preventivo, sopralluogo, allaccio fino al limite, opere interne, verifica di conformità e ammissione firmata digitalmente. La sequenza locale va quindi scaricata il giorno in cui si avvia la pratica, non ricostruita da una vecchia esperienza in un altro Comune.

Advertisement - Pubblicità

Documenti che evitano richieste di integrazione

Scorri orizzontalmente per leggere tutta la tabella.

Documento Che cosa deve dimostrare Errore frequente
Modulo del gestore Richiedente, immobile, servizio e tipo di scarico Usare una versione non più vigente
Titolo e deleghe Legittimazione a chiedere l’opera Firma del tecnico senza delega del titolare
Estratto catastale e ubicazione Particelle, strada e fabbricato servito Planimetria priva del confine
Rilievo della rete privata Colonne, pozzetti, vasche e linee meteoriche Disegnare solo il tratto nuovo
Planimetria e profilo Diametri, materiali, quote e pendenze Mancanza della quota di scorrimento
Relazione e calcolo Portate, utenze, pretrattamenti e sollevamento Dimensioni copiate da uno schema tipo
Autorizzazioni ulteriori Strada, suolo, vincoli, terzi e scarico industriale Considerarle comprese nel preventivo
Fine lavori Conformità al progetto e opere non più visibili Richiudere lo scavo prima delle fotografie

Come si progetta la rete privata

Il progetto parte dagli apparecchi e dalle colonne, non dal cancello. Si rilevano portate, contemporaneità, ventilazione, quote dei punti bassi, attraversamenti, fondazioni, alberi e sottoservizi. Si stabiliscono poi percorso ispezionabile, pozzetti nei cambi di direzione e nei punti di confluenza, materiale, rigidità, letto di posa, ricoprimento e protezione dai carichi.

La UNI EN 12056-2 riguarda gli scarichi a gravità all’interno degli edifici; la UNI EN 752 copre connessioni e collettori all’esterno; la UNI EN 1610 tratta costruzione e prova delle condotte generalmente interrate. Questi riferimenti non sostituiscono il regolamento del gestore né rendono automaticamente adatto un dettaglio: il progetto deve tenere insieme prestazione idraulica, stabilità della trincea, deformazione della tubazione, tenuta dei giunti e manutenzione futura.

Pendenza: il calcolo geometrico viene prima della percentuale

La pendenza geometrica si calcola con i = Δh / L, dove Δh è la differenza di quota tra fondo tubo a monte e a valle e L è la lunghezza orizzontale. In percentuale si moltiplica il rapporto per 100. Per esempio, su 18 metri una pendenza dell’1% richiede 18 centimetri di dislivello utile. A questo valore vanno aggiunti diametro esterno, spessore del letto, ricoprimento, attraversamenti e quote dei pozzetti.

L’esempio non prescrive l’1%. La pendenza minima e quella massima ammissibili dipendono da diametro, portata, materiale, capacità autopulente, salto disponibile e regole locali. Una pendenza molto elevata non è automaticamente migliore: raccordi, salti e velocità devono essere progettati. La modulistica Viacqua indica, nel proprio territorio, tubi di almeno 160 mm e pendenza minima 0,5% per la rete privata domestica; sono prescrizioni locali utili a mostrare il metodo, non numeri nazionali da copiare.

Esempio di verifica delle quote

Il fondo dell’uscita privata è a quota 100,00 m, il punto di consegna a 99,72 m e la distanza è 22 m. Il dislivello disponibile è 0,28 m: la pendenza geometrica media è 0,28 / 22 = 0,0127, cioè circa 1,27%. Prima di considerare fattibile il tracciato, il tecnico sottrae gli ingombri dei raccordi, verifica che nessun tratto risalga, controlla la profondità di protezione e conferma la quota ufficiale del gestore.

Diametro e materiale: non si scelgono dal colore

Il diametro dipende da portata di progetto, grado di riempimento, pendenza, ventilazione, rischio di deposito, numero di utenze e limite imposto dal gestore. Aumentarlo senza calcolo può ridurre la velocità ai bassi flussi; ridurlo per facilitare lo scavo aumenta il rischio di ostruzione e può violare lo schema approvato.

Per PVC-U a parete piena destinato a fognature interrate non in pressione il riferimento di prodotto corrente è la UNI EN 1401-1:2023, con marcatura dell’area di applicazione e classe appropriata. Esistono sistemi in PP, PE, gres e altri materiali. Il progettista specifica tubo, raccordi, guarnizioni, rigidità e compatibilità con refluo e posa: scrivere soltanto “tubo arancione” nel computo non definisce la prestazione.

Pozzetti, cambi di direzione e punto di consegna

Il pozzetto terminale deve consentire controllo e pulizia senza entrare in spazi non progettati per l’accesso. Fondo sagomato, raccordi nel verso del flusso, tenuta, dimensioni e chiusino dipendono dalla funzione e dai carichi. La UNI EN 13598-2:2020 definisce requisiti per pozzetti e camere in materiali plastici destinati a sistemi interrati non in pressione fino al campo indicato dalla norma; i chiusini seguono riferimenti distinti e devono essere scelti per area pedonale o carrabile.

Curve nascoste, giunzioni improvvisate e pozzetti con fondo piatto favoriscono depositi. I cambi di direzione si concentrano in punti ispezionabili secondo progetto. Il collegamento laterale al collettore pubblico non si realizza con una rottura irregolare: il gestore prescrive cameretta, sella, carotaggio e raccordo, evitando sporgenze che ostacolino il flusso principale.

Riflusso e locali sotto quota stradale

Quando la rete pubblica va in pressione, il livello dell’acqua può risalire nelle tubazioni private. Il rischio non si valuta soltanto dalla quota del piano terra: contano quota di rigurgito definita localmente, scarichi più bassi, percorso e aperture. Cantine, autorimesse, lavanderie e bagni interrati meritano una verifica specifica.

Una valvola antiriflusso non è una soluzione universale. Deve essere ammessa per il tipo di refluo, accessibile, mantenuta e compatibile con la continuità d’uso; durante la chiusura gli apparecchi a monte non possono scaricare. Dove il deflusso deve continuare o le quote non consentono la gravità, serve una stazione di sollevamento progettata con volume utile, pompe, allarme, ritegno, ventilazione e gestione del guasto. Non si abbassa arbitrariamente il collettore privato per evitare la pompa.

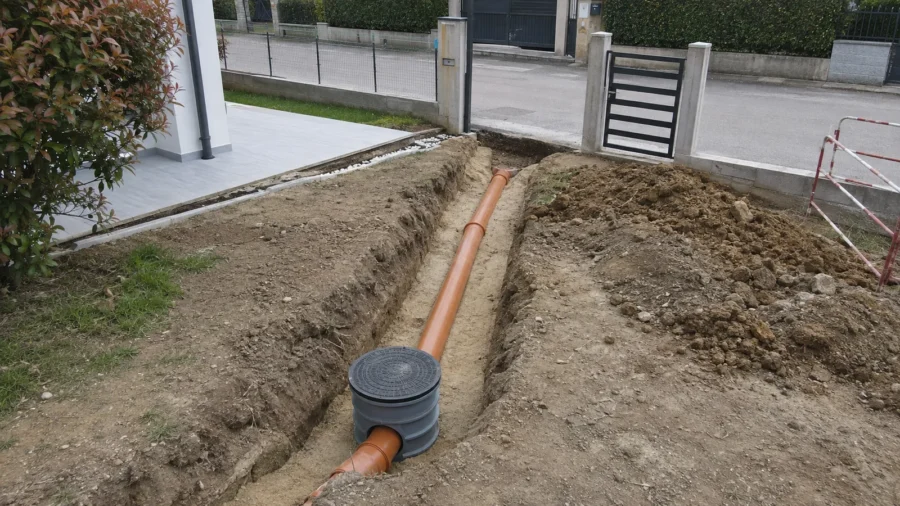

Scavo, letto di posa e sicurezza

Prima dello scavo si localizzano gas, elettricità, acquedotto, telecomunicazioni e altre condotte. Si definiscono larghezza, profondità, accesso dei mezzi, deposito delle terre e stabilità delle pareti. Anche una trincea apparentemente modesta può franare, riempirsi d’acqua o intercettare un servizio attivo. Le misure di sicurezza derivano dal D.Lgs. 81/2008, dal piano di cantiere applicabile e dalle condizioni effettive; la guida INAIL sulla riduzione del rischio negli scavi offre criteri tecnici per committenti e imprese.

Il fondo viene regolarizzato e il tubo appoggiato e rinfiancato con il materiale previsto, distribuendo i carichi e lasciando liberi i bicchieri durante l’assemblaggio. Quote e pendenza si controllano per ogni tratto, non soltanto ai due estremi. Il rinfianco viene compattato senza spostare la tubazione; il reinterro e il ripristino della pavimentazione seguono stratigrafia, carichi e prescrizioni dell’ente.

Per quantità di scavo, gestione delle terre e rischi di cantiere è utile la guida allo scavo di sbancamento. Una trincea fognaria richiede comunque un progetto operativo specifico: lunghezza ridotta non elimina rischio di seppellimento o interferenza con sottoservizi.

Lavori su strada, suolo pubblico e vincoli

Tagliare asfalto o marciapiede richiede il coordinamento con proprietario della strada, Comune o altro ente. Possono servire autorizzazione ai lavori, occupazione temporanea, ordinanza per il traffico, cauzione, segnaletica, piano di ripristino e comunicazioni agli altri gestori. I tempi per ottenere atti di terzi non coincidono con il tempo materiale di posa.

Un’area vincolata può richiedere ulteriori assensi; una strada provinciale o statale segue procedure diverse da una comunale. Prima di accettare il preventivo bisogna capire chi presenta ogni domanda, chi sostiene bolli e diritti, chi mantiene la segnaletica e per quanto tempo l’esecutore risponde degli assestamenti del ripristino.

Sequenza corretta dei lavori

  1. tracciamento autorizzato e verifica dei sottoservizi;
  2. messa in sicurezza dell’area e gestione del traffico;
  3. scavo per tratti compatibili con stabilità e accessi;
  4. preparazione del letto e controllo delle quote;
  5. posa dal punto basso verso monte, secondo il sistema di giunzione;
  6. realizzazione dei pozzetti e dei dettagli antiriflusso o di sollevamento;
  7. controllo visivo, rilievo, fotografie e prove prima di coprire;
  8. rinfianco, reinterro e compattazione per strati;
  9. innesto pubblico eseguito dal soggetto ammesso;
  10. ripristini, pulizia, fine lavori e ammissione allo scarico.

Il collegamento della rete privata e quello della derivazione pubblica devono essere programmati per non lasciare scarichi attivi in una trincea aperta. Se l’immobile resta occupato, il piano prevede interruzione, deviazione temporanea o altra gestione lecita dei reflui. Non si usano il terreno, i tombini meteorici o una tubazione non ancora ammessa come recapito provvisorio.

Prove, fotografie e documenti di fine lavori

La UNI EN 1610:2015 riguarda costruzione e prove delle connessioni e dei collettori generalmente interrati. Il piano di controllo può comprendere verifica di materiali e giunti, quote, pendenze, tenuta con aria o acqua secondo procedura, passaggio libero, videoispezione, funzionalità di pompe e allarmi e riscontro dei pozzetti. Metodo, tratto provato e criteri di accettazione devono essere definiti, non riassunti con “prova scarico positiva”.

Prima del reinterro si fotografano letto, tubo, marcature, giunti, attraversamenti e pozzetti con riferimenti riconoscibili. Si aggiorna il disegno as built con distanze e quote. La dichiarazione richiesta dal gestore può essere diversa dalla dichiarazione prevista dal D.M. 37/2008 per gli impianti ricadenti nel suo campo: non si presume che un solo modulo sostituisca tutti gli atti. La guida al D.M. 37/2008 e alla dichiarazione di conformità aiuta a distinguere progetto, allegati e responsabilità impiantistiche.

Che cosa fare con fossa settica o Imhoff esistente

L’allaccio alla rete può rendere inutilizzato il vecchio trattamento, ma non autorizza ad abbandonarlo pieno o a convogliare i residui nella nuova condotta. Prima si confermano le prescrizioni dell’ente, poi un operatore abilitato svuota e gestisce i contenuti; la vasca viene pulita, scollegata e rimossa, riempita o destinata ad altro uso soltanto se la soluzione è tecnicamente e amministrativamente ammessa.

Una vasca interrata vuota può collassare o galleggiare in falda. Il progetto considera materiale, stato, accessibilità, terreno e carichi sovrastanti. Si conserva la documentazione di spurgo e si aggiorna la planimetria, così un futuro proprietario non troverà un manufatto ignoto sotto il giardino.

Allaccio in condominio: parti comuni e spese

Prima di ripartire i costi si stabilisce quali unità utilizzeranno la rete, dove si trova il tratto e se serve tutto l’edificio o soltanto un gruppo. Colonne, collettori orizzontali, pozzetti e derivazione possono avere titolarità diverse. La guida alla colonna di scarico condominiale chiarisce la distinzione fra colonna comune, braga e diramazione privata; l’allaccio stradale richiede poi una valutazione propria.

Il preventivo deve separare opera comune, adeguamenti interni alle singole unità e riparazioni causate da difetti privati. Se alcune proprietà mantengono un recapito differente o entrano in tempi successivi, delibera, progetto e criteri di spesa vanno coordinati prima dei lavori. Un accordo informale sul pagamento non modifica da solo proprietà e responsabilità future.

Tempi del gestore e tempi reali del cantiere

La regolazione ARERA RQSII distingue preventivazione con o senza sopralluogo e allacci semplici o complessi. Nel testo aggiornato consultato nel settembre 2026, gli standard specifici nazionali indicano 10 giorni lavorativi per il preventivo senza sopralluogo, 20 con sopralluogo e 20 per eseguire un allaccio fognario semplice; per gli allacci complessi lo standard generale è l’esecuzione entro 30 giorni lavorativi per almeno il 90% delle prestazioni.

Questi tempi non sono una promessa che ogni cantiere finisca in venti giorni. Richieste incomplete, integrazioni, scelta di una data successiva da parte dell’utente e atti di soggetti terzi incidono sul conteggio secondo le regole applicabili. Scavo privato, autorizzazione stradale, vincoli, interferenze e ripristini hanno programmi separati. Il preventivo deve indicare tipo di lavoro, tempo massimo, condizioni e indennizzo applicabile.

Quanto costa l’allaccio alla fognatura

Non esiste un prezzo nazionale al metro. Il costo totale è la somma di istruttoria e progettazione + contributo o lavoro del gestore + opere nella proprietà + autorizzazioni e occupazione + ripristini + eventuali pretrattamenti o sollevamento + prove e fine lavori. Distanza dal collettore, profondità, tipo di pavimentazione, traffico, roccia, falda, sottoservizi e numero di utenze possono cambiare radicalmente il risultato.

Come esempio territoriale, la pagina AQP consultata nel settembre 2026 pubblica per la propria area un costo fisso, in vigore dal 16 febbraio 2024, di 966,44 euro oltre IVA per ogni allacciamento entro 7 metri dalla derivazione e 119,40 euro oltre IVA per ogni metro aggiuntivo, oltre agli oneri amministrativi indicati. Non è un listino utilizzabile fuori dal servizio AQP e non comprende automaticamente tutte le opere private o gli atti necessari: serve a dimostrare perché un generico “costo medio italiano” sarebbe fuorviante.

Scorri orizzontalmente per leggere tutta la tabella.

Voce Unità utile Dato da chiedere Possibile extra
Istruttoria del gestore Pratica Diritti, bolli e sopralluogo Integrazione o variante
Progetto e rilievo Prestazione Elaborati, quote, calcolo e fine lavori Rilievo sottoservizi o servitù
Derivazione pubblica Quota fissa + metri Limite incluso e punto di partenza Profondità, traffico e attraversamento
Scavo privato m o m³ Sezione, terreno e trasporto Roccia, falda o sostegno
Tubo e pozzetti m e numero Materiale, diametro, classe e chiusini Sollevamento o antiriflusso
Ripristini Strati e finitura Pietra, asfalto speciale o garanzia
Collaudo Tratto Prova, video e verbale Ripetizione dopo esito negativo
Dismissione vasca Manufatto Spurgo, pulizia e soluzione finale Falda, demolizione e conferimento

Esempio di quadro economico, senza prezzi inventati

Per confrontare due offerte si compila una stessa matrice: contributo gestore; tecnico; 24 metri di rete privata; tre pozzetti; 18 metri di pavimentazione da demolire e rifare; indagine sottoservizi; pratica stradale; prova di tenuta; dismissione della vasca; IVA e imprevisti motivati. Ogni concorrente inserisce quantità, prezzo unitario, esclusioni e responsabile. Il totale diventa confrontabile senza applicare a un Comune le tariffe di un altro.

L’eventuale detrazione fiscale non va data per scontata per il solo fatto che l’opera è fognaria. Deve rientrare in un intervento agevolabile, sull’immobile e per il soggetto corretti, con pagamenti e documenti previsti. La guida al Bonus Ristrutturazione 2026 consente di verificare aliquote e requisiti correnti prima di impostare fatture e bonifici.

Come leggere il preventivo del gestore

Il documento deve identificare richiesta, immobile, prestazione, tracciato, lunghezza inclusa, opere previste, corrispettivi, IVA, validità, pagamento, tempo di esecuzione e condizioni. Si verifica se comprende scavo, autorizzazione, segnaletica, innesto, materiali, pozzetto al confine e ripristino definitivo. “Allaccio completo” non chiarisce automaticamente questi confini.

Si controllano inoltre opere a carico del cliente, quota finale, servitù, disponibilità dell’area, potenza elettrica per eventuali pompe, gestione delle terre e modalità di coordinamento. Se il preventivo scade prima che arrivino i permessi di terzi, bisogna sapere se prezzo e prescrizioni resteranno validi.

Difetti che emergono dopo la posa

Scorri orizzontalmente per leggere tutta la tabella.

Sintomo Cause da verificare Controllo utile Intervento
Scarico lento Contropendenza, deposito, tubo deformato Videoispezione e rilievo quote Pulizia o rifacimento del tratto difettoso
Rigurgito durante pioggia Riflusso pubblico o pioggia collegata male Quota di rigurgito e schema linee Separazione e protezione progettata
Odore vicino al confine Pozzetto non tenuto, sifone o ventilazione Ispezione di coperchio e flusso Ripristino del dettaglio, non sigillatura cieca
Cedimento della pavimentazione Reinterro o compattazione insufficienti Saggio e documenti di posa Ricostruzione per strati
Ingresso di radici Giunto aperto o tubo danneggiato Video con localizzazione Riparazione strutturale e gestione vegetazione
Pompa spesso in allarme Portata, galleggianti, ritegno o alimentazione Registro cicli e prova dei componenti Manutenzione o ridimensionamento

Lo spurgo risolve un’ostruzione, non una geometria sbagliata. Se il problema ritorna si raccolgono video, distanza del difetto, quota e condizioni in cui compare. Rompere subito il pavimento senza localizzazione rischia di riparare il punto sbagliato e perdere le prove utili verso impresa o gestore.

Immobile già collegato ma senza documenti

Un chiusino in giardino non prova che lo scarico sia regolare né indica dove finisca. Si chiedono al gestore posizione dell’allaccio, ammissione, pratiche e pagamenti; si confrontano planimetria, stato reale e utenze. Una videoispezione dal pozzetto terminale può ricostruire percorso, materiale, innesti e anomalie, ma non sostituisce il titolo amministrativo mancante.

Prima di una vendita è prudente chiarire titolare, immobili serviti, eventuali attraversamenti di terzi, vasche dismesse e manutenzione delle pompe. Se emerge una difformità, si concorda con l’ente la procedura di regolarizzazione prima di promettere al compratore un semplice certificato finale.

Errori da evitare

  • confondere la presenza della fognatura in strada con un punto di innesto già disponibile;
  • applicare una distanza, una pendenza o un diametro trovati nel regolamento di un altro gestore;
  • unire pluviali e acque nere senza verificare il tipo di rete;
  • progettare sulle quote della cartografia senza riscontro del punto di consegna;
  • scavare su suolo pubblico o di terzi prima dei relativi atti;
  • scegliere il tubo dal colore e non dalla specifica di prodotto e posa;
  • nascondere curve e raccordi fuori dai punti ispezionabili;
  • usare una valvola di ritegno come risposta automatica a ogni rischio di riflusso;
  • richiudere la trincea prima di prove, fotografie e rilievo;
  • scaricare prima dell’ammissione prevista localmente;
  • abbandonare piena la vecchia vasca o demolirla senza valutarne stabilità e contenuti;
  • confrontare preventivi che includono perimetri diversi.

Checklist prima di accettare i lavori

  1. Ho identificato gestore, regolamento e versione corrente della modulistica?
  2. So se la rete è nera, bianca o mista e quale refluo può ricevere?
  3. Il punto di consegna e la sua quota sono confermati?
  4. Il progetto distingue rete interna, privata esterna e derivazione pubblica?
  5. Diametro, pendenza, materiale, pozzetti e carichi sono motivati?
  6. È verificato il rischio di riflusso per tutti gli scarichi bassi?
  7. Sono noti sottoservizi, falda, terreno e accessi di cantiere?
  8. Autorizzazioni stradali, vincoli e diritti di terzi hanno un responsabile?
  9. Preventivo del gestore e offerta privata hanno confini coerenti?
  10. Sono definite prove, foto a scavo aperto e disegno finale?
  11. La vecchia vasca ha un piano di dismissione documentato?
  12. So quale atto consente di iniziare effettivamente lo scarico?

Domande frequenti

Se la fognatura passa davanti a casa devo allacciarmi?

Non basta la sola presenza della condotta. L’obbligo e il termine dipendono da disciplina regionale e locale, regolamento, disponibilità tecnica e provvedimenti dell’ente. Il gestore deve confermare il punto utilizzabile.

Chi realizza il tratto dalla proprietà alla strada?

Dipende dal regolamento. In molti servizi il gestore realizza il tratto pubblico fino al pozzetto di confine e il cliente la rete privata; in altri territori perimetro ed esecutore possono cambiare.

Serve un tecnico per la domanda?

Spesso sì, perché vengono richiesti relazione, planimetria, profilo, quote e calcoli firmati. Anche quando il modulo non lo impone, un rilievo tecnico evita di ordinare opere incompatibili con la quota pubblica.

Qual è la pendenza minima del tubo?

Non esiste una percentuale nazionale unica per ogni allaccio. Si calcola con portata, diametro e materiale e si rispetta il regolamento locale. I valori degli schemi di un gestore non vanno trasferiti automaticamente altrove.

Quale diametro serve per una casa?

Lo stabiliscono progetto e prescrizioni del gestore considerando utenze, portate, pendenza, manutenzione e materiale. Il diametro commerciale più comune non costituisce una scelta automatica.

Le acque piovane possono entrare nella stessa fognatura?

Solo se tipo di rete e disciplina locale lo consentono. Nelle reti separate devono restare distinte; anche nelle reti miste possono essere richieste dispersione, laminazione o confluenza in un punto preciso.

Quando serve una pompa di sollevamento?

Quando la quota non consente un deflusso a gravità sicuro o gli scarichi bassi devono funzionare sotto la quota di rigurgito. La pompa va dimensionata con vasca, ritegno, allarme, ventilazione e gestione del guasto.

Quanto tempo impiega il gestore?

La RQSII indica standard per preventivi e allacci semplici o complessi; per un allaccio fognario semplice lo standard specifico è 20 giorni lavorativi. Permessi di terzi, integrazioni e opere private possono allungare il calendario reale.

Quanto costa collegarsi alla fognatura?

Il totale dipende da tariffa del gestore, metri, profondità, scavo, ripristini, progetto, atti, pozzetti, eventuale pompa e dismissione della vasca. Va costruito un computo locale, non applicata una media nazionale.

Posso iniziare a scaricare appena il tubo è collegato?

Non necessariamente. Bisogna completare prove e documenti e attendere l’ammissione, il nulla osta o l’esito previsto dal regolamento locale.

Che cosa succede alla vecchia fossa Imhoff?

Va gestita secondo le prescrizioni locali: svuotamento e conferimento, pulizia, scollegamento e soluzione strutturale per rimozione o riempimento. Non va lasciata piena né scaricata nella nuova rete.

Una videoispezione dimostra che l’allaccio è autorizzato?

No. Dimostra percorso e condizioni della tubazione. La regolarità amministrativa si verifica negli atti del gestore e dell’ente competente.
