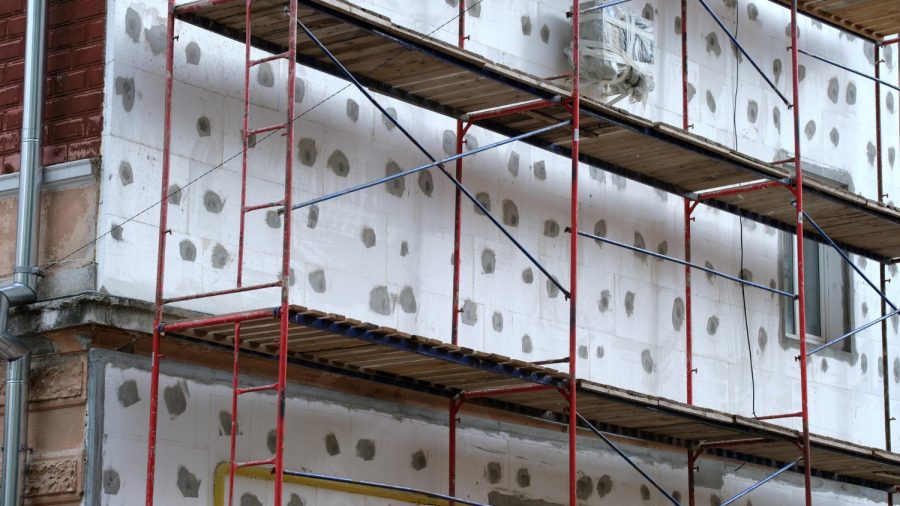

La posa del cappotto termico esterno non consiste semplicemente nell’incollare pannelli alla facciata. Un sistema ETICS funziona solo se supporto, collante, isolante, tasselli, rasante, rete, primer, finitura e accessori sono compatibili e installati secondo progetto, valutazione tecnica del sistema e istruzioni del produttore.

Gli errori più costosi nascono quasi sempre nei dettagli: parete umida coperta senza risolvere la causa, pannelli non sfalsati, vuoti eccessivi dietro l’isolante, tasselli scelti senza prova sul supporto, rete appoggiata direttamente sui pannelli, finestre senza rinforzi diagonali, davanzali troppo corti, giunti strutturali chiusi e terminali non protetti dall’acqua.

Non esistono, inoltre, numeri validi per ogni edificio: né “sei tasselli al metro quadrato”, né “collante sempre al 40%”, né “rasatura da 5 a 9 mm” sono regole universali. Quantità, spessori e schema di fissaggio dipendono dal sistema ETICS scelto, dalla parete, dal vento, dall’altezza, dalla zona di facciata e dalle prescrizioni di progetto.

Cos’è un sistema ETICS e com’è composto

ETICS è l’acronimo di External Thermal Insulation Composite System: un sistema composito di isolamento termico applicato all’esterno delle pareti e completato con un ciclo di intonaco armato e finitura. È un kit funzionale, non una somma casuale di prodotti acquistati separatamente.

La sequenza tipica, procedendo dalla muratura verso l’esterno, comprende:

  1. supporto esistente o nuova parete;
  2. collante, se previsto dal metodo di fissaggio;
  3. pannello isolante;
  4. tasselli o altri dispositivi meccanici, quando previsti;
  5. rasatura di base;
  6. rete di armatura incorporata nel rasante;
  7. eventuale primer;
  8. rivestimento di finitura;
  9. profili, paraspigoli, gocciolatoi, nastri e accessori dei nodi.

L’EAD europeo 040083-01-0404, pubblicato nel 2025, considera l’ETICS come un kit formato dai suoi componenti e dagli accessori definiti nelle istruzioni del produttore. Sostituire il collante, la rete o la finitura con prodotti estranei può alterare adesione, comportamento all’acqua, resistenza agli urti, reazione al fuoco e durabilità valutati per il sistema.

Advertisement - Pubblicità

Progetto e sopralluogo vengono prima della posa

La corretta installazione inizia molto prima del ponteggio. Il tecnico deve conoscere stratigrafia della parete, trasmittanza esistente, geometria, ponti termici, esposizione al vento e alla pioggia, comportamento termoigrometrico, requisiti antincendio e condizioni del supporto.

Il rilievo deve comprendere almeno:

  • planarità, verticalità, consistenza e assorbimento della facciata;
  • umidità di risalita, infiltrazioni, perdite e sali;
  • intonaci distaccati, pitture sfarinanti, rivestimenti ceramici e rappezzi;
  • tipo e resistenza del supporto per l’adesivo e i tasselli;
  • finestre, imbotti, cassonetti, soglie, davanzali e avvolgibili;
  • balconi, cornicioni, attacchi a tetto e zoccolature;
  • pluviali, tubazioni, cavi, apparecchi, tende, ringhiere e carichi fissati in facciata;
  • giunti strutturali e di dilatazione;
  • distanze, confini, spazi pubblici e vincoli sulla facciata.

Un cappotto non risolve da solo una parete bagnata. Se l’acqua proviene dal terreno, dalla copertura, da una tubazione o da una facciata fessurata, bisogna eliminare la causa e attendere le condizioni richieste per la posa. Coprire il degrado può nasconderlo temporaneamente e spostare il problema.

La progettazione deve definire anche lo spessore. Non si sceglie “a occhio” né soltanto in base allo spazio disponibile: servono calcolo energetico, verifica igrometrica quando necessaria, prestazioni richieste, zona climatica e dettagli dei ponti termici. La relativa documentazione può comprendere la relazione tecnica ex Legge 10.

Sistema, pannelli e accessori: cosa scegliere

EPS bianco o additivato, lana minerale, fibra di legno, sughero, schiume rigide e altri materiali non sono intercambiabili soltanto perché hanno una conducibilità termica simile. Cambiano massa, permeabilità al vapore, comportamento all’acqua, reazione al fuoco, resistenza meccanica, modalità di taglio e fissaggio.

Elemento da scegliere Verifica necessaria Errore da evitare
Sistema ETICS ETA o altra documentazione applicabile, dichiarazione di prestazione e istruzioni Mescolare componenti di cicli diversi senza verifica
Pannello isolante Prestazioni termiche, fuoco, acqua, vapore, resistenza e destinazione d’uso Scegliere solo il valore lambda più basso
Collante Compatibilità con pannello e supporto, metodo e area di contatto prescritti Usare una malta generica o sporcare i bordi dei pannelli
Tassello Categoria del supporto, lunghezza, ancoraggio utile, carico e schema Utilizzare lo stesso tassello su laterizio, calcestruzzo e vecchio intonaco
Rete e rasante Appartenenza al sistema, grammatura, sovrapposizioni e spessore Posare la rete asciutta sui pannelli e coprirla dopo
Finitura Granulometria, permeabilità, assorbimento, colore e condizioni di posa Applicarla prima della maturazione del fondo o con colore non ammesso

La lana di vetro e la lana di roccia sono isolanti minerali, non materiali “naturali” in senso generico; il PVC non è il normale pannello isolante di un ETICS. Anche l’idea che ogni materiale naturale isoli più di ogni prodotto sintetico è sbagliata: la prestazione deriva da conducibilità dichiarata, spessore e comportamento dell’intera parete.

Advertisement - Pubblicità

Come si posa il cappotto termico esterno: tutte le fasi

1. Organizzazione del cantiere e protezione dal meteo

Ponteggio, teli e protezioni devono consentire lavorazioni regolari senza compromettere sicurezza e asciugatura. Pioggia battente, gelo, vento forte, sole diretto e temperature fuori dall’intervallo indicato dal produttore possono alterare collanti, rasanti e finiture.

I materiali vanno conservati al riparo da acqua, sole e deformazioni. Pannelli, profili e sacchi non devono essere lasciati sul terreno o esposti per tempi incompatibili con le schede tecniche. Prima di iniziare si programma lo smontaggio di pluviali, lampade, condizionatori, tende e altri elementi che ostacolano la continuità.

2. Preparazione del supporto

Il supporto deve essere stabile, asciutto nelle condizioni previste dal sistema, pulito e sufficientemente planare. Parti friabili, pitture senza adesione, polvere, oli, alghe e sali vanno rimossi; intonaci ammalorati devono essere ripristinati. Le irregolarità importanti non si correggono aumentando casualmente lo spessore del collante.

Su edifici esistenti possono servire prove di adesione e prove di estrazione dei tasselli. Se il fondo è molto assorbente, poco assorbente o sfarinante, il ciclo può richiedere lavaggio, primer o specifica preparazione. Il rivestimento ceramico non si può dare per idoneo senza verifica.

3. Attacco a terra e zoccolatura

La partenza deve proteggere il sistema da acqua, urti e risalita capillare. Il dettaglio può usare un profilo di partenza oppure soluzioni alternative previste dal sistema. Nella zona bassa si adottano normalmente materiali e finiture adatti alla maggiore esposizione all’acqua e alle sollecitazioni.

Il cappotto non deve formare un imbuto che convoglia acqua dietro i pannelli. Quote rispetto al terreno, marciapiede, impermeabilizzazione, gocciolatoi e continuità con l’isolamento controterra devono essere progettati insieme.

4. Applicazione del collante

Il collante si prepara rispettando acqua d’impasto, tempi di miscelazione, riposo e vita utile. La posa può essere a tutta superficie oppure parziale, per esempio a cordolo perimetrale e punti centrali, ma soltanto se quel metodo è ammesso per pannello, supporto e sistema.

Non esiste una copertura universale del 40%. L’EAD 040083-01-0404 distingue sistemi incollati, che possono richiedere incollaggio completo o almeno il 40% secondo le prestazioni, e sistemi fissati meccanicamente con adesivo supplementare, per i quali la configurazione valutata può prevedere almeno il 20%. Fa fede la soluzione progettata e documentata per il kit utilizzato.

Il collante non deve entrare nei giunti tra pannelli: creerebbe collegamenti rigidi e ponti termici. L’area di contatto reale si verifica dopo la pressione sulla parete, non osservando soltanto il collante steso sul retro.

5. Posa dei pannelli

I pannelli si posano dal basso verso l’alto, ben accostati, con giunti sfalsati. Agli spigoli dell’edificio si realizza l’ammorsatura prevista. Attorno a porte e finestre i giunti dei pannelli non dovrebbero proseguire esattamente dagli angoli dell’apertura: si usano tagli a L o dettagli indicati dal sistema per ridurre il rischio di fessure.

Durante la posa si controllano planarità e allineamento con staggia. Dislivelli tra pannelli si correggono con il metodo ammesso per il materiale, non riempiendo la rasatura con spessori incontrollati. I pezzi troppo piccoli e i giunti a croce indeboliscono la continuità.

6. Chiusura dei giunti tra pannelli

I pannelli devono essere accostati senza fessure. Quando rimane un giunto oltre la tolleranza del sistema, si usa materiale isolante compatibile o la schiuma indicata dal produttore, secondo dimensione e prescrizioni. Malta, collante o rasante non sono riempitivi termici e possono disegnare la griglia dei pannelli sulla facciata.

I giunti aperti non si nascondono con la sola rasatura. Prima di proseguire si controllano l’intera superficie, le teste dei pannelli e le discontinuità vicino a profili e aperture.

7. Tassellatura

Quando i tasselli sono previsti, tipo, lunghezza, profondità utile, schema e numero derivano da supporto, prove, peso del sistema, altezza, azione del vento e zone di bordo. Angoli e fasce perimetrali della facciata possono richiedere una densità maggiore rispetto alle zone centrali.

Sei tasselli al metro quadrato sono una configurazione frequente, non una legge valida sempre. Un progetto può richiederne meno o più, oppure usare un sistema incollato senza fissaggi permanenti, se la valutazione del kit e il supporto lo consentono. Il foro deve avere diametro e profondità corretti; polvere, percussione sul laterizio inadatto e ancoraggio nel solo intonaco riducono la tenuta.

Il tassello non deve sporgere né schiacciare eccessivamente il pannello. Incasso e rondella seguono il sistema; una testa troppo profonda, coperta con molto rasante, può creare avvallamenti e “effetto pois”.

8. Profili, spigoli e rinforzi delle aperture

Paraspigoli, profili con rete, gocciolatoi e raccordi devono essere incorporati senza interrompere l’armatura. Agli angoli di porte e finestre si applicano rinforzi diagonali perché sono punti di concentrazione delle tensioni. Imbotti e cassonetti richiedono continuità isolante compatibile con spazio, apertura delle ante e prestazioni previste.

Davanzali e copertine devono sporgere oltre la nuova facciata, avere pendenza e gocciolatoio efficaci e raccordi laterali impermeabili. Conservare un vecchio davanzale ormai troppo corto è una delle cause più comuni di colature e infiltrazioni.

9. Rasatura armata

Il rasante di base viene steso nello spessore e nei tempi previsti; la rete si annega nel prodotto fresco e viene ricoperta. Non deve restare appoggiata direttamente sul pannello né affiorare in superficie. Posizione nello strato, sovrapposizioni dei teli e raccordi con i profili seguono il sistema.

Nelle zone soggette a urti può essere prescritta una protezione maggiore o una doppia armatura. Rete, rasante e pannello devono appartenere a una soluzione compatibile: una rete più pesante scelta senza verificare il ciclo non garantisce automaticamente prestazioni migliori.

10. Primer e finitura

Il fondo deve maturare e asciugare prima di primer e rivestimento. Tempi di attesa, granulometria e spessore non sono universali. La finitura deve proteggere dall’acqua meteorica e rimanere coerente con permeabilità al vapore e comportamento dell’intero sistema.

Il colore influenza il riscaldamento superficiale. Tinte molto scure possono produrre temperature e tensioni elevate; indice di riflessione e limiti cromatici vanno verificati nelle istruzioni del sistema. Il risultato estetico uniforme richiede lavorazione continua delle campiture, personale sufficiente e protezione dalle riprese visibili.

11. Giunti e raccordi

I giunti strutturali esistenti devono attraversare il cappotto con profili idonei: non si coprono con pannelli e rete sperando che restino invisibili. Raccordi a tetto, balconi, terrazzi, parapetti e pareti confinanti devono allontanare l’acqua e consentire i movimenti previsti.

Ogni interruzione della continuità termica va disegnata prima della posa. Correggere i dettagli in cantiere, quando pannelli e ponteggi sono già montati, porta spesso a tagli improvvisati e spessori insufficienti.

12. Rimontaggio degli elementi in facciata

Pluviali, climatizzatori, tende, lampade, persiane, ringhiere e altri carichi non si fissano nel solo isolante. Occorrono elementi di montaggio o ancoraggi dimensionati fino al supporto resistente, con taglio termico e sigillatura contro l’acqua. Il cappotto non deve essere compresso o bucato senza un dettaglio verificato.

Percentuale di collante, tasselli e rasatura: mito e regola corretta

Affermazione ricorrente Perché è incompleta Cosa controllare davvero
Il collante deve coprire sempre il 40% La percentuale cambia con metodo di fissaggio e sistema valutato ETA/EAD applicabile, supporto e istruzioni del kit
Servono sempre 6 tasselli/m² Vento, altezza, bordi, supporto e peso modificano lo schema Progetto, prove di estrazione e planimetria dei fissaggi
La rasatura deve essere tra 5 e 9 mm Spessore e posizione della rete dipendono dal ciclo Scheda tecnica di rasante, rete e finitura
Ogni pannello va incollato in tre punti Numero e geometria dei punti non sono universali Metodo a tutta superficie o parziale previsto dal produttore
Il tassello deve restare sempre a filo Esistono sistemi a filo e a incasso con specifici accessori Tipo di tassello, rondella, profondità e copertura ammessa
Il posatore deve fare per legge un corso di 120 ore La UNI 11716 definisce competenze, ma non impone da sola quel corso a ogni cantiere Qualifica richiesta da contratto, capitolato, incentivo o gara
Advertisement - Pubblicità

I nodi più delicati della facciata

Nodo Rischio Controllo essenziale
Zoccolatura Acqua, urti, risalita e distacco Quota, impermeabilizzazione, materiale idoneo e gocciolatoio
Finestra Ponte termico, fessure diagonali e infiltrazioni Imbotte isolata, rinforzi, nastri, davanzale e raccordi laterali
Cassonetto Spessore insufficiente e condensa Dettaglio termico e tenuta all’aria compatibile con manutenzione
Balcone Ponte termico e riduzione dello spazio privato Raccordo al solaio, soglie, proprietà e delibera
Copertura Acqua dietro il sistema e isolamento interrotto Scossalina, sporto, continuità con tetto e ventilazione
Pluviale Fissaggi deboli e infiltrazioni nei fori Distanziatori strutturali, pendenza, sigillatura e manutenzione
Giunto strutturale Fessura incontrollata nella finitura Continuità del giunto con profilo specifico
Carico appeso Schiacciamento dell’isolante o caduta Supporto di montaggio dimensionato e taglio termico

Condizioni meteo e tempi di maturazione

Ogni prodotto indica temperatura dell’aria e del supporto, umidità e tempi di protezione. Il frequente intervallo di cantiere tra circa +5 °C e +30 °C non va trasformato in una regola valida per tutti i cicli: fanno fede scheda tecnica e condizioni reali della parete.

Una facciata al sole può essere molto più calda dell’aria. Vento e teli non correttamente gestiti accelerano l’essiccazione; pioggia, nebbia e freddo la rallentano. Applicare finitura su fondo non maturo può causare differenze cromatiche, efflorescenze, cavillature e riduzione dell’adesione.

Il programma lavori deve rispettare i tempi tra incollaggio, tassellatura, rasatura, primer e finitura. Accelerare le fasi per rimuovere il ponteggio in una data prestabilita non modifica i tempi chimici dei materiali.

Advertisement - Pubblicità

Controlli durante i lavori e collaudo della posa

La direzione lavori dovrebbe predisporre un piano di controllo, non limitarsi alla visita finale quando tutti gli strati sono coperti. Fotografie geolocalizzate o comunque riferibili alle facciate, registrazione dei lotti e verbali delle prove rendono verificabile ciò che non sarà più visibile.

  • controllo iniziale e mappa dei difetti del supporto;
  • prove di adesione o estrazione dei tasselli quando necessarie;
  • verifica di pannelli, giunti, sfalsamento e planarità;
  • campione dell’area di collante effettiva;
  • controllo di numero, schema, profondità e posa dei tasselli;
  • fotografie dei rinforzi diagonali e dei nodi prima della rasatura;
  • verifica di rete, sovrapposizioni e spessore del fondo;
  • controllo dei raccordi impermeabili e dei fissaggi esterni;
  • rispetto dei tempi e delle condizioni ambientali;
  • consegna di schede, dichiarazioni, colori e piano di manutenzione.

La presenza di un direttore dei lavori nelle ristrutturazioni private è particolarmente utile per coordinare progetto, impresa e controlli, soprattutto su condomìni e facciate articolate.

Errori di posa: segnali, cause e conseguenze

Griglia dei pannelli visibile, aloni circolari dei tasselli, fessure dagli angoli delle finestre, rigonfiamenti, distacchi e infiltrazioni non sono difetti equivalenti. Prima di riparare occorre individuare se il problema riguarda finitura, rasatura, adesione, umidità, ancoraggio o movimento del supporto.

  • Griglia visibile: giunti riempiti con malta, dislivelli, differenze termiche o fondo non uniforme.
  • Effetto pois: tasselli posati o coperti male, con differenze di temperatura e asciugatura.
  • Fessure diagonali: rinforzi mancanti, giunti dei pannelli sugli angoli o movimenti non assorbiti.
  • Rigonfiamento: adesione insufficiente, acqua dietro il sistema o azione del vento.
  • Distacco: supporto debole, collante incompatibile, area di contatto insufficiente o fissaggi inadeguati.
  • Alghe e macchie: umidità persistente, dettagli d’acqua, esposizione, finitura e manutenzione.
  • Infiltrazioni: davanzali, scossaline, terminali e perforazioni non sigillati.

Sicurezza antincendio della facciata

La scelta del sistema e dei materiali deve considerare destinazione, altezza, geometria, aperture e disciplina di prevenzione incendi applicabile. Il DM 30 marzo 2022 ha introdotto nel Codice di prevenzione incendi la regola tecnica verticale V.13 sulle chiusure d’ambito degli edifici civili.

Non basta leggere la classe del solo pannello: si valuta il sistema e, quando richiesto, la propagazione del fuoco sulla facciata, i raccordi con compartimenti e aperture, le fasce e le barriere previste dal progetto. Un cambio di materiale deciso durante i lavori può alterare la soluzione antincendio.

Norme tecniche, qualificazione dei posatori e documenti

La UNI/TR 11715:2018 riguarda progettazione e posa degli ETICS su supporti in muratura, calcestruzzo, legno e lastre su struttura leggera. La UNI 11716:2018 definisce conoscenze, abilità e competenze dei posatori, distinguendo i profili professionali previsti dalla norma.

Queste norme tecniche sono riferimenti importanti, ma non autorizzano ad affermare che ogni posatore debba per legge frequentare uno specifico corso di 120 ore. Certificazione o qualifica possono diventare requisito quando richiamate da contratto, capitolato, gara, incentivo o altra disposizione applicabile.

Il fascicolo di fine lavori dovrebbe contenere, secondo il caso:

  • progetto energetico e dettagli esecutivi;
  • ETA, dichiarazioni di prestazione e schede dei componenti;
  • manuale di posa del sistema;
  • documenti dei posatori richiesti dal capitolato;
  • prove sul supporto e verbali di controllo;
  • lotti, quantità e documenti di trasporto;
  • fotografie delle fasi nascoste;
  • relazione finale e varianti approvate;
  • indicazioni per pulizia, ispezione e riparazione.

CAM e materiali riciclati: quando si applicano

I Criteri Ambientali Minimi per l’edilizia oggi vigenti sono quelli adottati con il DM 24 novembre 2025, entrato in vigore il 2 febbraio 2026. Il decreto ha sostituito il DM n. 256 del 23 giugno 2022 e il correttivo del 5 agosto 2024 e contiene requisiti ambientali applicabili anche ai prodotti isolanti nell’ambito degli affidamenti pubblici. Non si deve però presentare ogni criterio CAM come obbligo automatico per qualsiasi cappotto privato.

I CAM diventano rilevanti negli appalti soggetti al Codice dei contratti e negli altri casi in cui una norma, un incentivo o il capitolato li richiami. In un lavoro privato restano comunque utili per valutare contenuto riciclato, sostanze, disassemblabilità e mezzi di prova, ma l’applicazione va verificata nel caso concreto.

Permessi edilizi, paesaggio e condominio

Il titolo non si decide dal solo nome “cappotto”. Su un edificio esistente l’intervento è spesso inquadrato come manutenzione straordinaria non strutturale e può richiedere la CILA; opere più ampie possono ricadere nella SCIA edilizia, mentre il Permesso di costruire non è normalmente giustificato dal solo ETICS, ma può entrare in gioco nel più ampio intervento di cui il cappotto fa parte.

Regione, Comune, disciplina di zona e caratteristiche dell’edificio possono cambiare l’inquadramento. Spessori su marciapiedi o confini, modifica di cornici e aggetti, immobili storici, colori e facciate vincolate richiedono verifiche specifiche. Il titolo edilizio non sostituisce l’eventuale autorizzazione paesaggistica.

In condominio la facciata è normalmente parte comune. Progetto e delibera devono considerare costi, ripartizione, decoro, proprietà esclusive, riduzione di balconi e passaggi, spostamento di impianti e diritti dei singoli. L’approvazione assembleare non sostituisce pratica edilizia, progetto energetico o prevenzione incendi.

Il cappotto esterno si può fare da soli?

Non esiste un divieto generale formulato come “il proprietario non può mai posare un pannello”, ma realizzare un ETICS fai da te è fortemente sconsigliato. Lavoro in quota, ponteggio, preparazione del fondo, fissaggi al vento, dettagli d’acqua e applicazione continua della finitura richiedono organizzazione e competenze professionali.

Un errore può compromettere migliaia di metri quadrati di facciata e manifestarsi dopo la chiusura del cantiere. Inoltre capitolato, garanzia del sistema, assicurazione, incentivo o appalto possono richiedere impresa e posatori qualificati. Il risparmio sulla posa va confrontato con costo di ponteggio, rifacimento e perdita delle prestazioni.

Quanto dura il cappotto e come si mantiene

La vita utile non dipende solo dal pannello. Progetto, esposizione, acqua, urti, colore, manutenzione e qualità dei nodi determinano quanto a lungo il sistema conserva prestazioni e aspetto. Le durate di riferimento usate nelle valutazioni tecniche non sono una garanzia commerciale automatica.

La facciata va ispezionata periodicamente e dopo eventi intensi. Si controllano fessure, sigillature, davanzali, scossaline, giunti, zoccolo, attacchi e crescita biologica. Fori per nuove tende o impianti devono essere progettati e sigillati; una riparazione locale deve usare prodotti compatibili.

Quanto costa la sola posa

Separare “posa” e “materiale” in modo rigido può essere fuorviante, perché preparazione del supporto, ponteggio, profili, rasatura, finitura e dettagli incidono più della semplice applicazione dei pannelli. Un preventivo utile deve misurare superfici nette, imbotti, zoccoli, distacchi da ripristinare, elementi da spostare e prove.

Per materiali, spessori e ordini di grandezza aggiornati è preferibile usare la guida generale, lasciando a questa pagina l’intento operativo sulla posa. Anche il bonus va valutato separatamente.

Tre casi pratici

Villetta con intonaco sfarinante

Incollare direttamente i pannelli significa affidare il cappotto a uno strato che si stacca. Si mappano le parti deboli, si rimuovono o consolidano secondo progetto, si verificano adesione e tasselli, poi si posa il sistema. Il maggior costo iniziale evita che la vecchia finitura diventi il piano di rottura.

Condominio con balconi e finestre arretrate

Lo spessore riduce imbotti e spazio in alcuni punti. Prima dell’assemblea servono dettagli per soglie, ringhiere, tende, pluviali e proprietà esclusive. La posa non può essere risolta tagliando l’isolante dove disturba: le discontinuità vanno calcolate e motivate.

Facciata esposta a vento forte

Il numero standard di tasselli non basta come capitolato. Progettista e produttore valutano azione del vento e zone di bordo; sul supporto si eseguono prove, si sceglie il tassello e si redige lo schema. In cantiere la direzione lavori verifica foratura e profondità effettive.

Checklist per committente e direttore lavori

  • Il sistema è identificato come kit e i componenti sono compatibili?
  • Il supporto è stato verificato e le cause di umidità sono risolte?
  • Esistono progetto energetico, dettagli e verifica antincendio quando richiesta?
  • Sono definiti metodo e area di incollaggio?
  • Numero e schema dei tasselli derivano da progetto e prove?
  • Sono disegnati zoccolo, finestre, balconi, copertura e giunti?
  • Davanzali, scossaline e gocciolatoi funzionano con il nuovo spessore?
  • Rete, rasante, primer e finitura appartengono al ciclo?
  • Il cantiere registra meteo, tempi, lotti e fotografie?
  • Pratiche edilizie, condominio e vincoli sono stati verificati prima dei lavori?
  • I fissaggi di carichi e impianti raggiungono il supporto resistente?
  • Il fascicolo finale contiene controlli e piano di manutenzione?

Domande frequenti sulla posa del cappotto termico

Quanti tasselli servono per un metro quadrato di cappotto?

Non esiste un numero universale. Sei tasselli/m² sono frequenti, ma supporto, vento, altezza, bordi, pannello e sistema possono richiederne meno o più. Servono progetto e, sull’esistente, eventuali prove di estrazione.

Quanto collante deve coprire il pannello?

Dipende dal metodo di fissaggio e dal sistema. L’EAD attuale distingue configurazioni con incollaggio completo o parziale e percentuali diverse; bisogna seguire ETA, progetto e istruzioni del produttore, verificando il contatto dopo la pressione.

I pannelli si possono incollare sopra il vecchio intonaco?

Solo se il supporto è stabile, pulito, compatibile e verificato. Intonaco sfarinante, pittura debole, umidità o rivestimento distaccato devono essere trattati prima; i tasselli non correggono automaticamente un fondo inaffidabile.

Come si riempiono le fessure tra pannelli?

Con materiale isolante compatibile o prodotto indicato dal sistema, secondo larghezza e prescrizioni. Non con malta, collante o rasante, che creano discontinuità termiche e possono rendere visibili i giunti.

La rete va messa direttamente sui pannelli?

No. La rete deve essere incorporata nel rasante fresco, nella posizione e con le sovrapposizioni previste dal sistema. Appoggiarla asciutta sui pannelli e coprirla successivamente non realizza correttamente la rasatura armata.

Per il cappotto serve sempre la CILA?

Non sempre, ma è frequente l’inquadramento come manutenzione straordinaria non strutturale soggetta a CILA. Regione, Comune, edificio, vincoli e opere complessive possono richiedere un regime diverso: il tecnico deve verificarlo prima del cantiere.

Il cappotto elimina tutti i ponti termici?

Riduce molti ponti termici grazie alla continuità esterna, ma non elimina automaticamente balconi, imbotti, cassonetti, zoccoli e attacchi alla copertura. Ogni nodo deve essere progettato.

Un cappotto può essere posato con pioggia o sole forte?

Le superfici vanno protette. Pioggia, gelo, vento e sole diretto possono compromettere posa e maturazione. Intervalli e tempi precisi sono quelli delle schede tecniche, considerando la temperatura reale della facciata.

La certificazione UNI 11716 del posatore è obbligatoria?

La norma definisce conoscenze, abilità e competenze professionali, ma non impone da sola un obbligo generalizzato per ogni lavoro privato. Può essere richiesta da contratto, capitolato, gara, incentivo o altra disciplina applicabile.

Si possono fissare tende e condizionatori sul cappotto?

Sì, ma non nel solo isolante. Servono supporti e ancoraggi dimensionati fino alla parete resistente, possibilmente con taglio termico, e raccordi sigillati contro l’acqua senza schiacciare il sistema.

Fonti tecniche e istituzionali

Le indicazioni descrivono il processo tecnico, ma non sostituiscono progetto, istruzioni del sistema, capitolato, verifiche del supporto e direzione lavori riferiti all’edificio concreto.
