Guida al terrazzamento di un terreno: rilievo, sezioni, scavi e riporti, muri, drenaggio, permessi, costi e manutenzione.

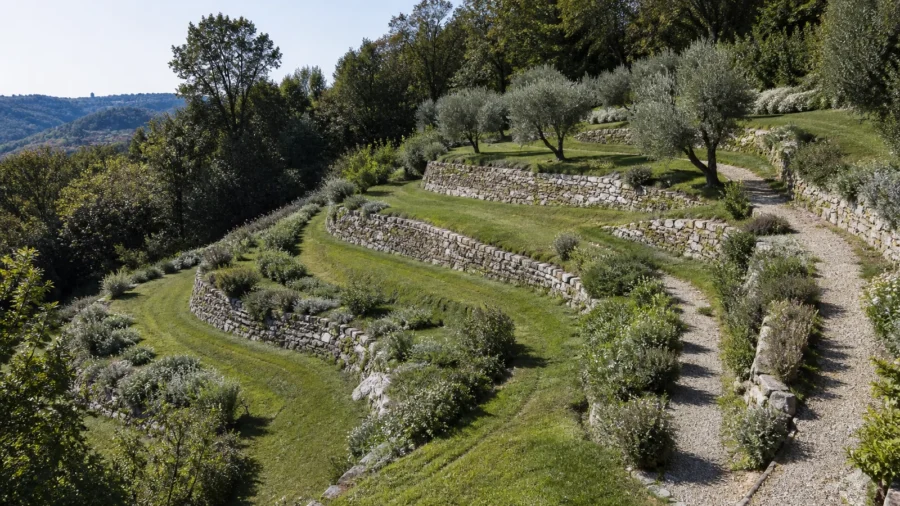

Il terrazzamento di un terreno non consiste semplicemente nel tagliare un pendio in gradoni. Ogni nuova superficie pianeggiante modifica il percorso dell’acqua, sposta masse di terreno e concentra dislivelli che prima erano distribuiti lungo la scarpata. Un progetto efficace deve quindi coordinare rilievo, stabilità, scavi e riporti, drenaggio, accessi, vegetazione e autorizzazioni.
La regola pratica è progettare prima la sezione e l’acqua, poi scegliere muri e finiture. Le dimensioni non si possono ricavare da una tabella universale: dipendono da stratigrafia, pendenza, falda, carichi, sismicità e condizioni al contorno. Questa guida spiega quali dati raccogliere, come confrontare le alternative e come controllare il lavoro senza trasformare indicazioni generali in un dimensionamento fai da te.
Sommario
Un terrazzamento divide un versante in ripiani, detti banche o terrazze, raccordati da scarpate vegetate o opere di sostegno. Può rendere utilizzabile un giardino inclinato, facilitare coltivazione e manutenzione, creare un percorso o ridurre la lunghezza del pendio su cui l’acqua acquista velocità. Non elimina però il dislivello: lo redistribuisce.
Il ciglio è la linea superiore della scarpata; il piede è quella inferiore. A monte può servire un fosso intercettore che impedisca all’acqua esterna di entrare nell’area rimodellata. Sul ripiano servono pendenze controllate e uno scarico sicuro. Dietro una struttura di sostegno occorrono materiale drenante, filtro e collettore quando previsti dal progetto. Confondere questi elementi produce ristagni, erosioni o pressioni idrauliche non considerate.
Scorri orizzontalmente per leggere tutta la tabella.
| Elemento | Funzione | Errore frequente | Verifica |
|---|---|---|---|
| Ripiano | Ospita uso, percorso o coltura | Lasciarlo perfettamente piatto | Quote e pendenza verso recapito previsto |
| Scarpata o muro | Assorbe il salto di quota | Sceglierlo solo per estetica | Stabilità globale, locale e durabilità |
| Intercettazione a monte | Devia l’acqua esterna | Portare tutta la portata sul primo gradone | Bacino contribuente e sbocco |
| Drenaggio | Riduce ristagni e pressioni | Tubo senza pendenza o uscita | Ispezionabilità e recapito non erosivo |
| Vegetazione | Protegge il suolo superficiale | Considerarla una cura strutturale universale | Specie, attecchimento e manutenzione |
Serve un rilievo quotato che rappresenti curve di livello, punti di discontinuità, confini, fabbricati, strade, alberi, fossi e manufatti. Un semplice dislivello tra cima e fondo non descrive avvallamenti, dossi e direzioni reali del deflusso. Per piccoli giardini si possono infittire i punti lungo le linee di massima pendenza; per aree ampie o irregolari è opportuno un rilievo topografico con modello digitale del terreno.
Vanno localizzati sottoservizi, scarichi, pozzi, cisterne, linee irrigue e servitù. Si osserva il sito durante o subito dopo una pioggia: zone umide, ruscellamenti, sedimenti al piede, crepe e alberi inclinati sono indizi da documentare, non diagnosi. Si controllano inoltre cartografia urbanistica, vincoli, pericolosità del piano di assetto idrogeologico e precedenti movimenti franosi.
Il modello geologico chiarisce la natura e la successione dei terreni, l’eventuale substrato e la circolazione dell’acqua. Il modello geotecnico attribuisce parametri e comportamento alle unità che interessano scarpate, fondazioni e riporti. Sono documenti diversi ma coordinati, come spiegato nella guida alla relazione geologica e geotecnica.
La planimetria mostra forma e percorso dei gradoni, ma sono le sezioni a rendere leggibile il progetto. Si tracciano lungo la massima pendenza, lungo le linee di deflusso e nei punti in cui cambiano altezza o tipo di sostegno. Ogni sezione dovrebbe sovrapporre profilo esistente e profilo proposto, indicare quote, larghezze, pendenze, spessori del terreno vegetale e opere idrauliche.
Si parte dall’uso reale. Un’aiuola richiede una larghezza diversa da un passaggio di manutenzione; un percorso carrabile aggiunge carichi, raggi di svolta e pavimentazioni; un’area soggiorno richiede protezioni dalle cadute e gestione dell’acqua lontano dalle fondazioni. Fissare prima il numero dei gradoni e adattare dopo gli usi porta spesso a terrazze troppo strette o a muri inutilmente alti.
Il bilancio scavo-riporto confronta i volumi rimossi e quelli necessari per formare i ripiani. Nei modelli semplici si può usare il metodo delle aree medie tra sezioni successive: il volume del tratto è approssimativamente la media delle due aree moltiplicata per la distanza. È uno strumento di stima, non una misura esecutiva: forme irregolari, rigonfiamento del materiale scavato e compattazione del riporto richiedono coefficienti e controlli specifici.
Scorri orizzontalmente per leggere tutta la tabella.
| Passaggio | Documento o dato | Decisione | Controllo prima di proseguire |
|---|---|---|---|
| 1. Conoscere | Rilievo, vincoli, suolo, acqua | Fattibilità e indagini | Nessuna zona critica esclusa |
| 2. Sezionare | Profili esistente/proposto | Quote e larghezze | Uso e manutenzione possibili |
| 3. Bilanciare | Volumi di scavo e riporto | Riutilizzo o conferimento | Idoneità del materiale |
| 4. Stabilizzare | Verifiche geotecniche e strutturali | Scarpata, muro o sistema misto | Stabilità locale e globale |
| 5. Drenare | Bacini, portate e recapiti | Fossi, pendenze e collettori | Sbocco sicuro e ispezionabile |
| 6. Cantierizzare | Fasi, accessi e sicurezza | Sequenza delle lavorazioni | Stabilità anche temporanea |
Il terrazzamento tutto in scavo mantiene i ripiani nel terreno naturale, ma genera materiale da collocare e può intercettare livelli rocciosi o acqua. Quello prevalentemente in riporto riduce l’asportazione a monte, ma richiede appoggio preparato, materiale idoneo, posa in strati e compattazione controllata. La soluzione mista cerca un equilibrio interno e spesso limita trasporti, senza garantire che ogni terra scavata sia riutilizzabile.
Il terreno vegetale ricco di radici e sostanza organica si scortica e si conserva separatamente per lo strato finale: non è un riempimento strutturale. Materiali saturi, organici, eterogenei o contaminati non si impiegano senza caratterizzazione e progetto. Il riporto si realizza per strati compatibili con mezzi e specifiche, controllando umidità e densità. Scaricare una massa e compattarne soltanto la superficie crea cedimenti differenziali.
Quando il lavoro produce terre e rocce da scavo, destinazione, riutilizzo nello stesso sito, qualifica come sottoprodotto o gestione come rifiuto non sono scelte informali: rientrano nella disciplina del D.P.R. 120/2017. La pianificazione va fatta prima di scavare, includendo spazi di deposito temporaneo e tracciabilità.
Una scarpata vegetata occupa più spazio ma evita di concentrare tutto il salto in un elemento rigido. La pendenza ammissibile non è un angolo standard: dipende dal terreno, dall’acqua, dalla geometria complessiva e dalle azioni. La vegetazione limita soprattutto erosione superficiale; non rende stabile una massa che non lo è.
I muri a secco tradizionali sono permeabili e si integrano bene nel paesaggio, ma richiedono geometria, fondazione, apparecchiatura e drenaggio adeguati. Le terre rinforzate associano riporto compattato e rinforzi, con fronte vegetabile o modulare; necessitano di spazio dietro il paramento e controllo dei materiali. Gabbionate e opere di ingegneria naturalistica hanno campi d’impiego specifici. I muri in calcestruzzo armato o altri sistemi strutturali possono contenere dislivelli in spazi ridotti, ma trasferiscono azioni al terreno di fondazione e non tollerano un drenaggio improvvisato.
La verifica non riguarda solo il ribaltamento del singolo muro. Deve considerare scorrimento, capacità portante, stabilità del pendio che comprende l’opera, filtrazione, sismi e sovraccarichi: auto, piscine, depositi, edifici e mezzi di manutenzione cambiano il problema. Per tipologie e verifiche si rimanda alla guida specifica sui muri di contenimento.
L’acqua che arriva dall’alto va intercettata prima che entri nei gradoni, quando il progetto e il recapito lo consentono. Ogni ripiano deve avere una pendenza piccola ma definita: verso una fascia vegetata, una canaletta o un punto di raccolta dimensionato. Convogliare tutta la portata in un unico tubo stretto o scaricarla sul ciglio inferiore può innescare erosione proprio dove il terreno è più vulnerabile.
Dietro un muro il drenaggio non è sinonimo di “qualche foro”. Comprende materiale drenante pulito, separazione filtrante compatibile con il terreno, tubo con pendenza e punti di ispezione, oltre a uno sbocco che resti libero. Se il filtro non trattiene le particelle, i fini migrano e intasano il sistema; se lo scarico termina sul versante senza dissipazione, crea un solco erosivo.
Hai un problema legato a questo argomento?
Descrivi il tuo caso: ti aiutiamo a inoltrare la richiesta a professionisti e imprese del settore.
Richiedi informazioni gratisI drenaggi profondi non sono sempre la risposta. Possono modificare il regime delle acque e richiedono conoscenza idrogeologica. La manutenzione è parte del progetto: pozzetti irraggiungibili e canalette coperte da vegetazione smettono di funzionare. Per materiali, trincee, quote e scarichi è utile la guida sul drenaggio del terreno intorno alla casa.
Scorri orizzontalmente per leggere tutta la tabella.
| Segnale | Possibile causa | Azione immediata prudente | Verifica tecnica |
|---|---|---|---|
| Acqua ferma sul ripiano | Pendenza o scarico insufficienti | Non aggiungere altro riporto alla cieca | Quote, permeabilità e recapito |
| Solchi dopo la pioggia | Portata concentrata e suolo nudo | Proteggere provvisoriamente la superficie | Bacino, dissipazione e vegetazione |
| Fessura parallela al ciglio | Cedimento o movimento del terreno | Allontanare carichi e delimitare l’area | Sopralluogo geotecnico tempestivo |
| Muro rigonfio o inclinato | Spinte, acqua o fondazione | Non forare o scavare senza progetto | Stabilità e drenaggio |
| Terreno che esce dai giunti | Filtro assente o degradato | Raccogliere evidenze e controllare gli scarichi | Retroterra e fenomeno di sifonamento |
Un terrazzamento deve poter essere raggiunto per potatura, sfalcio, pulizia delle canalette e riparazioni. Scale troppo ripide o passaggi senza larghezza utile rendono la manutenzione rara e pericolosa. Il percorso va inserito nelle sezioni, verificando alzate, pianerottoli, pendenze, stabilità del fondo e raccolta dell’acqua. Se deve passare un mezzo, raggi di curva e carichi entrano nel progetto geotecnico.
Ai bordi si valuta il rischio di caduta in relazione a dislivello e uso, applicando norme e regolamenti pertinenti. Alberi esistenti possono essere preziosi, ma tagliare radici, seppellire il colletto o cambiare drasticamente il drenaggio li danneggia. Nuove piante si scelgono per apparato radicale, esposizione e manutenzione, senza collocarle dove radici e irrigazione interferiscano con opere e tubazioni.
Il D.P.R. 380/2001 include nell’attività edilizia libera i movimenti di terra strettamente pertinenti all’esercizio dell’attività agricola e le pratiche agro-silvo-pastorali, nel rispetto delle altre norme di settore. Questa previsione non rende automaticamente libero il terrazzamento di un giardino né copre opere permanenti che trasformano il suolo. Titolo edilizio e procedimento dipendono da consistenza, destinazione, opere di sostegno, disciplina regionale e comunale.
Un muro strutturale può richiedere progetto, deposito o autorizzazione sismica secondo classificazione e regole regionali, oltre al titolo edilizio. Le Norme tecniche per le costruzioni disciplinano sicurezza, progettazione, esecuzione e collaudo delle opere strutturali e geotecniche. Non è prudente separare la pratica del muro da quella del rimodellamento che lo carica.
In area tutelata si verifica l’autorizzazione paesaggistica ai sensi del D.Lgs. 42/2004 e l’eventuale applicazione degli interventi esclusi o semplificati del D.P.R. 31/2017. L’esenzione non si presume dal nome dell’opera: si confrontano luogo, entità e condizioni degli allegati. Il vincolo idrogeologico tutela i terreni nei quali certe utilizzazioni possono causare denudazione, perdita di stabilità o alterazione del regime delle acque; procedure e competenze sono regionali. Prima del progetto conviene consultare anche la guida al vincolo idrogeologico.
Vanno poi controllati piano di assetto idrogeologico, fasce di rispetto di corsi d’acqua e strade, vincoli forestali, tutela di alberi, parchi, archeologia e regolamenti locali. Il percorso corretto parte da accesso agli atti e certificazione urbanistica disponibili, passa per una tavola chiara dello stato attuale e proposto e arriva a un confronto documentato con tecnico e sportello competente.
Il progetto deve dire in quale ordine lavorare. In genere si predispongono accessi e gestione provvisoria delle acque, si protegge il terreno vegetale, si eseguono scavi per fasi compatibili con la stabilità e si realizzano drenaggi e sostegni prima di caricare il retroterra. Le fasi effettive dipendono dal sistema scelto. Aprire tutto il fronte contemporaneamente può trasformare un pendio stabile in una situazione provvisoria critica.
Scavi e mezzi espongono a seppellimento, cadute, ribaltamento e interferenze con sottoservizi. Il D.Lgs. 81/2008 richiede valutazione e misure di sicurezza; la presenza di più imprese, entità e condizioni del cantiere determina ulteriori obblighi. Pioggia prevista, vibrazioni, cumuli vicino al ciglio e transito dei mezzi devono entrare nel piano operativo, non essere gestiti a emergenza iniziata.
Un prezzo “al metro quadrato di terrazzamento” nasconde le voci decisive. Si misurano rilievi e indagini, progettazione e pratiche, scotico, scavo per classi di materiale, trasporto, analisi e conferimento, riporti selezionati, compattazione e prove, opere di sostegno, drenaggi, pozzetti, protezioni superficiali, accessi, sicurezza e ripristino vegetale. Si aggiungono imprevisti coerenti con la conoscenza del sottosuolo.
Scorri orizzontalmente per leggere tutta la tabella.
| Voce | Unità utile | Dato necessario | Rischio di extracosto |
|---|---|---|---|
| Scavo e carico | m³ per tipo di materiale | Sezioni e accessibilità | Roccia o terreno saturo imprevisto |
| Trasporto e conferimento | t o m³ e distanza | Qualifica e impianto | Materiale non riutilizzabile |
| Riporto compattato | m³ finito | Materiale, strati e densità | Volumi sciolti confusi con finiti |
| Sostegni | m² di paramento o m³ | Altezze, fondazione, carichi | Quantità stimate senza sezioni |
| Drenaggio | m, pozzetti e sbocchi | Portate e quote | Recapito non disponibile |
| Finiture vegetali | m² e numero piante | Suolo, irrigazione e cure | Mancato attecchimento |
Prima della consegna si verificano quote, pendenze, scarichi, pozzetti, protezioni dei bordi, accessi e documentazione dei materiali. Le piogge successive sono un test utile ma non sostituiscono le verifiche: si osservano ristagni, acqua torbida, erosioni e cedimenti. Fotografie e quote di riferimento permettono di distinguere un assestamento previsto da un’evoluzione anomala.
Almeno a inizio stagione piovosa e dopo eventi intensi si puliscono canalette e imbocchi, si controllano uscite, giunti, vegetazione, tane e solchi. Fessure nuove, inclinazione del muro, rigonfiamenti o sorgenti improvvise richiedono limitazione dell’area e valutazione tecnica. Aggiungere terreno, chiudere fori o scavare al piede può peggiorare il quadro.
Il primo errore è chiedere un prezzo mostrando solo fotografie. Senza rilievo e sezioni, due imprese possono quotare geometrie, volumi e sistemi completamente diversi. Il confronto diventa più trasparente quando il capitolato distingue quantità misurate, prestazioni richieste, materiali inclusi, prove, trasporti e lavorazioni escluse. Anche la voce “drenaggio completo” va scomposta in tubi, filtri, pozzetti e recapito.
Il secondo errore è affidare alla fase di cantiere decisioni che cambiano stabilità e autorizzazioni: alzare un muro perché emerge più terra, spostare uno scarico verso il confine o sostituire il riporto progettato con materiale disponibile. Le varianti devono essere valutate e documentate prima dell’esecuzione. Una misura apparentemente economica può trasferire costi a manutenzione, conferimenti o ripristini.
Il terzo errore è collaudare soltanto l’aspetto finale. Un prato uniforme può nascondere strati non compattati e tubi senza uscita. Prima di ricoprire conviene documentare con foto georeferenziate o riferimenti stabili la fondazione, i drenaggi, i filtri, i passaggi impiantistici e le quote. Il committente dovrebbe ricevere elaborati aggiornati, certificazioni previste, indicazioni di manutenzione e ubicazione dei punti di ispezione.
La priorità è evitare che il rimodellamento porti acqua e spinte verso l’edificio. Si rilevano fondazioni, drenaggi esistenti e sottoservizi; si mantengono accessi di ispezione e si preferiscono più salti contenuti quando compatibili con spazio e progetto.
Si confrontano terrazzamento continuo e sistemazioni localizzate lungo le curve di livello. Il passaggio dei mezzi impone larghezze, pendenze, raggi e carichi; l’attività agricola non elimina automaticamente vincoli paesaggistici, idrogeologici o strutturali.
Vuoi ritrovare più facilmente Edilizia.com su Google?
Aggiungi Edilizia.com alle fonti preferite e rendi più semplice recuperare guide, norme, sentenze e aggiornamenti quando cerchi su Google.
Aggiungi su GoogleÈ gratis e ti aiuta a trovarci prima nei risultati di ricerca.
Hai un problema legato a questo argomento?
Descrivi il tuo caso: ti aiutiamo a inoltrare la richiesta a professionisti e imprese del settore.
Richiedi informazioni gratisPrima dei gradoni si identifica provenienza e diritto di deflusso. L’intercettazione può essere efficace solo se possiede un recapito autorizzato e protetto. Spostare l’acqua verso il confinante non è una soluzione progettuale.
Si documentano geometria, deformazioni, drenaggio e valore paesaggistico. Demolire tutti i muri insieme elimina sostegni esistenti; il recupero va progettato per tratti, con gestione temporanea dell’acqua e riuso delle pietre compatibili.
Non esiste un’altezza nazionale sempre sicura. Geometria, terreno, acqua, carichi e regole locali devono essere valutati insieme.
Non sempre, ma non è automaticamente libero. Titolo e atti dipendono da trasformazione, opere, uso, vincoli e normativa regionale e comunale.
Solo i movimenti strettamente pertinenti all’attività agricola rientrano nella specifica previsione di edilizia libera e restano ferme le norme di settore. Muri e trasformazioni rilevanti vanno verificati.
Più salti possono integrare meglio usi e paesaggio, ma occupano spazio e non sono automaticamente più sicuri o economici. Decide il progetto complessivo.
È permeabile, ma retroterra, filtro, fondazione, acqua superficiale e sbocco restano da progettare; la permeabilità non risolve ogni portata.
No. Occorre verificarne idoneità tecnica e regime ambientale. Terreno vegetale, materiali saturi o eterogenei hanno destinazioni diverse.
No. Senza filtro, pendenze, collettore, ispezione e recapito, uno strato di ghiaia può intasarsi o non avere dove scaricare.
No. Proteggono soprattutto dall’erosione superficiale e possono contribuire a sistemi progettati, ma non sostituiscono verifiche geotecniche.
Quando la trasformazione richiede di conoscere modello geologico, acqua e pericolosità; l’esigenza concreta dipende da opera e norme applicabili.
Un rilievo attendibile affiancato dalla verifica urbanistica e dei vincoli. Senza quote e condizioni autorizzative le alternative non sono confrontabili.
