La platea di fondazione è una fondazione superficiale in cemento armato che si estende sotto una parte molto ampia, spesso sotto l’intera impronta dell’edificio. Riceve i carichi di pareti, pilastri e nuclei strutturali e li trasferisce al terreno attraverso una superficie continua.

Viene scelta quando plinti o travi di fondazione produrrebbero pressioni troppo concentrate, quando gli elementi portanti sono ravvicinati o quando è necessario limitare i cedimenti differenziali. Non è però una soluzione universale: un terreno instabile, una falda importante o strati compressibili profondi possono richiedere miglioramento del suolo, pali o sistemi misti.

Questa guida chiarisce differenze, funzionamento, calcoli preliminari, spessori, armature, stratigrafia, fasi di getto, controlli, costi e documenti necessari per realizzare una platea correttamente.

Advertisement - Pubblicità

Che cos’è una fondazione a platea

La platea, chiamata anche raft foundation nella letteratura tecnica internazionale, è una piastra strutturale appoggiata sul terreno o su uno strato preparato. Può essere piana, irrigidita da nervature o ispessita in corrispondenza di pilastri e pareti. Insieme al terreno forma un sistema interagente: la piastra si deforma, il suolo reagisce e i carichi non si distribuiscono in modo perfettamente uniforme.

È sbagliato descriverla come una semplice soletta spessa. Lo spessore, la doppia armatura, le zone rinforzate e i collegamenti con l’elevazione derivano dal calcolo strutturale e geotecnico. La platea deve resistere a flessione, taglio e punzonamento, controllare la fessurazione e mantenere un comportamento compatibile con i cedimenti del terreno.

Platea, plinti, travi rovesce, pali e pavimento: differenze

Su smartphone scorri la tabella in orizzontale.

Elemento Come trasferisce i carichi Quando viene valutato Da non confondere con
Platea Su una superficie continua molto ampia Carichi diffusi o ravvicinati, pressioni da ridurre, cedimenti differenziali da controllare Soletta non strutturale appoggiata a terra
Plinti In punti distinti sotto i pilastri Terreno adeguato, carichi separati e geometria favorevole Basamenti per soli macchinari
Travi rovesce o fondazioni continue Lungo linee sotto pareti o allineamenti di pilastri Edifici con carichi prevalentemente lineari e terreno compatibile Cordoli non fondali
Pali In profondità mediante resistenza di punta e laterale Strati superficiali scadenti, carichi elevati o controllo dei cedimenti Micropali di consolidamento scelti senza progetto
Platea su pali Contributo combinato della platea e dei pali Problemi geotecnici complessi e cedimenti da limitare Platea con pali considerati semplici “appoggi”
Pavimento industriale o soletta Distribuisce carichi d’uso al sottofondo, senza fondare necessariamente l’edificio Magazzini, autorimesse e locali a terra Fondazione strutturale dell’intera costruzione

La scelta avviene confrontando sicurezza, cedimenti, fattibilità dello scavo, falda, interferenze e costo complessivo. Una platea utilizza più calcestruzzo e acciaio di fondazioni lineari leggere, ma può semplificare geometrie fitte, ridurre casseforme frammentate e creare una base continua per un piano interrato.

Quando conviene una platea

La soluzione viene normalmente presa in considerazione quando:

  • la capacità del terreno rende necessario distribuire i carichi su una superficie maggiore;
  • plinti e travi occuperebbero una quota significativa dell’impronta e finirebbero quasi per sovrapporsi;
  • pareti portanti, pilastri o nuclei sono numerosi e ravvicinati;
  • si vogliono limitare differenze di cedimento tra parti dell’edificio;
  • il piano interrato richiede una base continua da integrare con l’impermeabilizzazione;
  • azioni sismiche, vento o spinte producono momenti e trazioni da trasferire in modo unitario;
  • la costruzione è relativamente rigida e sensibile a cedimenti non uniformi.

“Terreno debole” non significa automaticamente platea. Se lo strato compressibile è spesso, la piastra può ridurre la pressione media ma continuare a cedere troppo. Terreni organici, riporti incontrollati, cavità, pendii instabili o liquefazione richiedono indagini e soluzioni specifiche.

Tipi di platea

Platea piana a spessore costante

È una piastra di spessore uniforme, generalmente armata nelle due direzioni sia nella zona inferiore sia in quella superiore. Semplicità geometrica e continuità facilitano casseratura, impermeabilizzazione e getto, ma il calcolo può richiedere rinforzi locali presso pilastri, pareti e bordi.

Platea con ispessimenti

Lo spessore aumenta sotto pilastri o pareti per resistere a taglio e punzonamento o per ridurre le deformazioni. L’ispessimento può essere rivolto verso l’alto o verso il basso in base a quote, scavo e stratigrafia. Ogni cambio di sezione richiede continuità corretta delle barre e cura nel getto.

Platea nervata

La piastra viene irrigidita con travi integrate, disposte in una o due direzioni. Può risultare efficiente per campate o carichi importanti, ma aumenta complessità di casseforme, armature, attraversamenti e impermeabilizzazione. Non va improvvisata trasformando le sole “tracce dei muri” in nervature.

Platea a cassone

Due piastre collegate da setti o nervature formano un elemento scatolare rigido. È riservata a strutture e condizioni più impegnative; presenta costi, spazi e dettagli esecutivi ben diversi dalla platea di un’abitazione ordinaria.

Advertisement - Pubblicità

Platea compensata o su pali

Con uno scavo profondo, il peso del terreno rimosso può compensare in parte quello dell’edificio. Nella platea su pali, invece, terreno superficiale, piastra e pali collaborano. Entrambe richiedono modelli geotecnici avanzati: non sono varianti da scegliere in base al solo prezzo.

Indagini geologiche e geotecniche

La platea viene dimensionata sui dati del sito, non su uno spessore copiato da un altro cantiere. Il programma delle indagini dipende da edificio e terreno e può comprendere sondaggi, prove penetrometriche, campioni, prove di laboratorio, misure di falda e indagini geofisiche.

La relazione geologica costruisce il modello del sottosuolo e individua stratigrafia, geomorfologia, acqua e pericolosità. La relazione geotecnica utilizza parametri e modello per le verifiche dell’opera: resistenza, cedimenti, scorrimento, stabilità, interazione terreno-struttura e fasi esecutive.

Il terreno sotto la platea deve essere uniforme?

Una perfetta uniformità naturale è rara, ma variazioni brusche meritano attenzione. Metà platea su roccia e metà su riporto, vecchie fondazioni, trincee riempite, cavità o terreni rimaneggiati possono produrre reazioni molto diverse. Il progetto può prevedere rimozione e sostituzione, miglioramento, regolarizzazione, giunti strutturali o una fondazione differente.

Come si calcola una platea

Il calcolo completo è svolto dal progettista strutturale in coordinamento con il geotecnico. In forma semplificata comprende:

  1. definizione di geometria e schema dell’edificio;
  2. valutazione di carichi permanenti, variabili e azioni sismiche;
  3. modello stratigrafico e parametri geotecnici;
  4. combinazioni di carico agli stati limite;
  5. capacità portante, scorrimento, stabilità globale e sollevamento;
  6. cedimenti totali, differenziali e loro evoluzione nel tempo;
  7. pressioni di contatto, deformazioni e interazione terreno-piastra;
  8. flessione, taglio, punzonamento, fessurazione e armature;
  9. durabilità, copriferro, giunti, fasi di getto e dettagli costruttivi.

Pressione media sul terreno

Una prima grandezza intuitiva è la pressione media:

qm = N ÷ A

Legenda:

  • qm = pressione media trasmessa al terreno, in kN/m², equivalente numericamente a kPa;
  • N = risultante verticale della combinazione considerata, in kN;
  • A = area di impronta della platea, in m².

Esempio ipotetico: la risultante verticale complessiva nella combinazione esaminata è 1.800 kN, compresi i pesi della fondazione e le altre azioni da considerare, e la platea misura 120 m²:

qm = 1.800 kN ÷ 120 m² = 15 kN/m² = 15 kPa

Il valore descrive la media sull’impronta, ma il progettista deve ricostruire anche come il carico è distribuito. Pilastri, pareti, momenti ed eccentricità possono concentrare le pressioni in alcune zone e scaricarne altre. Confronta quindi la resistenza del sistema terreno-fondazione con le azioni di progetto e calcola separatamente i cedimenti: un terreno può sostenere il carico senza arrivare a rottura e deformarsi comunque troppo per tamponamenti, impianti o struttura. Se emerge questo secondo problema, cambiano rigidezza, dimensioni o tipo di fondazione; aumentare soltanto l’area non garantisce il risultato.

Volume di calcestruzzo

Per una platea piana a spessore uniforme, il volume geometrico preliminare è:

V = A × s

Legenda:

  • V = volume di calcestruzzo, in m³;
  • A = area della platea, in m²;
  • s = spessore, in metri.

Esempio ipotetico di computo: con 120 m² e uno spessore di 0,35 m, assunto soltanto per illustrare il calcolo:

V = 120 × 0,35 = 42 m³

Il computo considera poi la geometria effettiva: ispessimenti e nervature, pareti o fondi di eventuali fosse e volumi sottratti da aperture e ribassamenti. Si applicano le regole di misurazione delle singole voci, distinguendo il volume dell’opera dalle maggiorazioni eventualmente necessarie per la fornitura. Il dato aiuta a pianificare costo e getto; lo spessore viene invece dal progetto strutturale e geotecnico.

Advertisement - Pubblicità

Spinta di sollevamento della falda

Una platea interrata può essere spinta verso l’alto dall’acqua. In una stima semplificata:

U = γw × h × A

Legenda:

  • U = spinta idrostatica totale, in kN;
  • γw = peso specifico dell’acqua, circa 9,81 kN/m³;
  • h = altezza della colonna d’acqua sopra l’intradosso considerato, in m;
  • A = area interessata, in m².

Esempio ipotetico: per 120 m² e 1,5 m d’acqua sopra l’intradosso, assumendo una pressione uniforme:

U = 9,81 × 1,5 × 120 = 1.765,8 kN

È una forza equivalente a circa 180 tonnellate-forza, usata qui per rendere intuitiva la scala del fenomeno. La verifica di progetto applica le combinazioni e i coefficienti pertinenti e considera la falda più gravosa. Sono importanti anche le fasi di cantiere: prima che esistano tutti i piani, il peso stabilizzante può essere molto inferiore a quello dell’edificio finito. Il progettista stabilisce quindi se e quando interrompere l’emungimento e se servono altre misure contro il sollevamento. L’impermeabilizzazione evita l’ingresso d’acqua, mentre la stabilità al galleggiamento riguarda l’equilibrio dell’opera: sono due verifiche distinte.

Quanto deve essere spessa

Lo spessore si determina insieme allo schema della fondazione. Carichi e posizione dei pilastri incidono su flessione, taglio e punzonamento; deformabilità del terreno e sensibilità dell’edificio incidono sulla rigidezza necessaria e sui cedimenti accettabili. Se la criticità è localizzata sotto un pilastro, il progettista può confrontare un ispessimento o un rinforzo specifico con l’aumento dello spessore dell’intera piastra. Se invece il problema deriva da uno strato compressibile profondo, deve riesaminare il comportamento geotecnico e le alternative alla sola platea. Per leggere un preventivo occorrono quindi sezione e armature definite negli elaborati, non una misura standard associata al numero di piani.

Una platea più spessa non corregge automaticamente un modello geotecnico sbagliato. Aumenta peso, calcestruzzo, calore di idratazione e ritiro; può ridurre alcune tensioni ma creare nuove esigenze di getto e maturazione. Il progettista cerca un equilibrio tra rigidezza, resistenza, fessurazione, durabilità ed esecuzione.

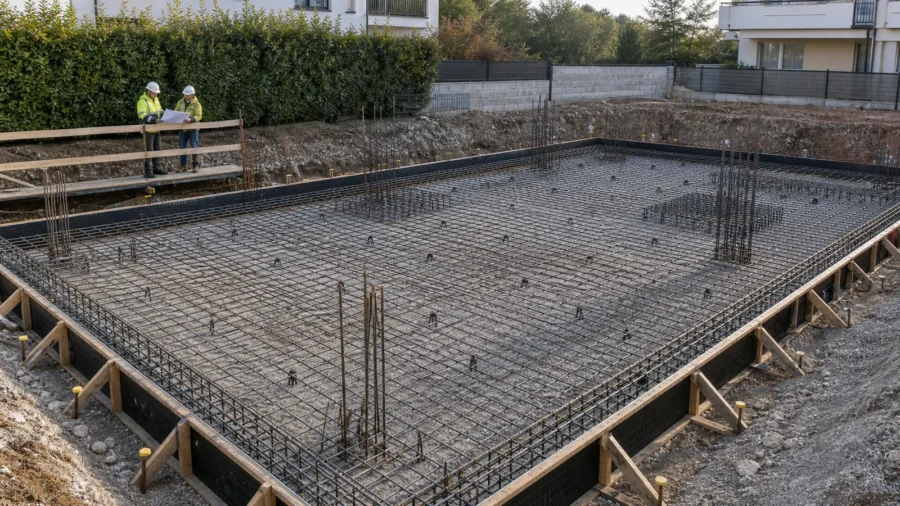

Come viene armata

Lo schema più comune usa barre ortogonali in entrambe le direzioni, con armatura inferiore e superiore. Le quantità non sono uniformi per forza: si aggiungono barre sotto pareti e pilastri, presso bordi, aperture, fosse, cambi di spessore e zone di momento elevato. Staffe, cavalletti e connettori mantengono geometria e distanza tra i due livelli.

Il copriferro protegge l’acciaio e consente l’aderenza, ma il suo valore dipende da esposizione, vita nominale, classe strutturale, tolleranze ed eventuale getto controterra. Servono distanziatori idonei e stabili; mattoni, pezzi di legno o sassi non sono appoggi accettabili.

Punzonamento presso i pilastri

Un pilastro concentra il carico su una zona piccola e può provocare una rottura tronco-conica attraverso la piastra. La verifica a punzonamento può portare a maggior spessore, capitelli, allargamento del pilastro o armatura specifica. Aumentare casualmente la maglia di barre diffuse non sostituisce questa verifica.

Riprese e giunti

Una platea viene preferibilmente gettata con continuità compatibile con volume, impianto e logistica. Se è necessaria una ripresa, posizione, preparazione, armature e tenuta all’acqua devono essere progettate. Il progetto stabilisce se e come i giunti dell’elevazione debbano proseguire nella fondazione, considerando movimenti, comportamento strutturale e tenuta all’acqua. Non si decide la separazione della platea copiando il solo giunto della pavimentazione.

Non si eseguono tagli di contrazione come in un pavimento industriale senza l’approvazione del progettista: incidere una platea significa interrompere sezione e armature di un elemento portante.

Advertisement - Pubblicità

Stratigrafia sotto la platea

La sequenza cambia in base a terreno, falda, impermeabilizzazione e progetto energetico. Una stratigrafia possibile comprende:

  1. piano di posa verificato e privo di materiale rimaneggiato non previsto;
  2. eventuale miglioramento del terreno o strato granulare compattato e controllato;
  3. magrone di pulizia e regolarizzazione;
  4. impermeabilizzazione o membrana antiradon, con raccordi e attraversamenti;
  5. eventuale isolamento strutturale idoneo sotto fondazione;
  6. strati di separazione o protezione previsti dal sistema;
  7. platea in cemento armato;
  8. pacchetto del pavimento interno, se distinto dalla struttura.

L’ordine non è intercambiabile. Una membrana sotto la platea deve sopportare posa delle armature, traffico di cantiere, punzonamento e getto; l’isolante deve resistere ai carichi di lunga durata e al fluage, non soltanto a una prova istantanea. Tutti i raccordi con pareti interrate vanno risolti prima del getto.

Il magrone è strutturale?

Di norma il magrone è uno strato di calcestruzzo a bassa resistenza che crea una superficie pulita e regolare, separa le armature dal terreno e facilita tracciamento e impermeabilizzazione. Non sostituisce la platea e non va incluso nella sua sezione resistente se il progetto non lo considera espressamente.

Protezione dall’acqua, drenaggio e falda

Per un piano interrato, platea e pareti devono formare un sistema continuo. Possibili strategie comprendono vasca in calcestruzzo con giunti a tenuta, membrane esterne o sottoplatea, sistemi bentonitici e combinazioni progettate. La scelta dipende dalla pressione d’acqua, dalla possibilità di accesso futuro e dalla tolleranza alle infiltrazioni.

Un drenaggio perimetrale può ridurre l’acqua accanto alla costruzione solo se dispone di filtro, pendenza, ispezioni e recapito affidabile. Non si assume che mantenga la falda permanentemente bassa, soprattutto se una pompa può fermarsi. I giunti di getto, i passaggi impiantistici e il raccordo platea-parete sono punti prioritari.

Isolamento termico sotto la platea

L’isolamento continuo sotto fondazione può ridurre ponti termici e dispersioni, ma il prodotto diventa parte del percorso dei carichi. Devono essere valutati resistenza a compressione di progetto, deformazione a lungo termine, acqua, stabilità dimensionale e compatibilità con membrane e terreno.

Non basta scegliere il pannello con la resistenza dichiarata più alta: occorre usare il valore adatto alla durata e al livello di deformazione ammesso. In alternativa l’isolamento può essere collocato sopra la platea o lungo il perimetro, accettando un comportamento termico differente. La soluzione viene coordinata nella relazione energetica e nel progetto strutturale.

Platea, vespaio e impianti

La platea non elimina automaticamente la necessità di un pacchetto contro umidità, radon, dispersioni e passaggio degli impianti. Sopra può essere realizzato un vespaio aerato, un massetto impiantistico o un pavimento isolato; in altri progetti la piastra costituisce la base del pavimento con strati più compatti.

Gli attraversamenti devono essere definiti prima di armare. Spostare uno scarico dopo il getto può imporre carotaggi in zone strutturali o taglio di barre. Il coordinamento digitale o una planimetria esecutiva quotata riducono interferenze tra armature, pozzetti, messa a terra, tubazioni e risalite.

Protezione dal radon

Una platea continua limita alcune vie d’ingresso, ma fessure, giunti e tubazioni possono convogliare il radon. Nelle nuove costruzioni la strategia può includere membrana a tenuta, sigillatura degli attraversamenti e predisposizione di una rete di depressurizzazione sotto la fondazione.

La barriera antiradon deve collegarsi agli elementi verticali senza interruzioni ed essere protetta durante la posa delle armature. Il D.Lgs. 101/2020 e il Piano nazionale radon costituiscono i riferimenti nazionali; Regioni e regolamenti locali possono imporre ulteriori misure nelle aree prioritarie.

Advertisement - Pubblicità

Fasi di realizzazione

  1. Tracciamento e scavo: si verificano confini, quote, sottoservizi, sicurezza dei fronti e gestione dell’acqua.
  2. Controllo del piano di posa: il tecnico confronta terreno reale e modello; zone molli o riempimenti inattesi non vengono coperti senza decisione.
  3. Preparazione del sottofondo: eventuale materiale granulare viene steso e compattato per strati, con prove previste.
  4. Magrone e tracciamenti: superficie regolare, assi, sagoma e quote vengono controllati.
  5. Membrane e isolamento: si posano e proteggono i sistemi previsti, sigillando giunti e attraversamenti.
  6. Casseforme e armature: si montano bordi, barre inferiori, distanziatori, cavalletti, barre superiori e riprese verticali.
  7. Predisposizioni: impianti, pozzetti, messa a terra e waterstop vengono confrontati con gli elaborati.
  8. Controllo pre-getto: direzione lavori verifica diametri, passi, sovrapposizioni, copriferro, pulizia e accessibilità.
  9. Getto e compattazione: sequenza, velocità, pompa e vibrazione evitano segregazione, vuoti e giunti freddi non previsti.
  10. Stagionatura: superficie e temperatura vengono protette per limitare evaporazione e fessure da ritiro.
  11. Controlli e documentazione: prelievi, provini, verbali, documenti di consegna e fotografie entrano nel fascicolo dell’opera.

Getto, vibrazione e stagionatura

Una platea può richiedere decine o centinaia di metri cubi di calcestruzzo. Il piano di getto considera capacità dell’impianto, numero di autobetoniere, pompe, accessi, meteo e personale. Ritardi tra carichi possono creare riprese non previste; aggiungere acqua in cantiere altera rapporto acqua-cemento, resistenza e durabilità.

La vibrazione elimina aria intrappolata e compatta il materiale attorno alle barre, ma un uso insufficiente produce nidi, mentre un uso improprio favorisce segregazione. Le aree con armatura fitta e waterstop richiedono attenzione e consistenza compatibile.

Subito dopo la finitura inizia la stagionatura: teli, prodotti specifici o bagnatura controllata riducono l’evaporazione. Sole, vento e caldo possono fessurare la superficie nelle prime ore; il freddo rallenta lo sviluppo della resistenza. Le linee guida del Consiglio Superiore dei Lavori Pubblici del settembre 2017 trattano trasporto, messa in opera, compattazione e protezione del calcestruzzo. Il piano di getto deve attribuire all’impresa anche la protezione dopo la finitura, con attrezzature disponibili e controlli della direzione lavori: una superficie lasciata asciugare subito può fessurarsi anche quando il materiale consegnato rispetta la classe richiesta.

Calcestruzzo, acciaio e controlli

La prescrizione del calcestruzzo non si limita alla classe di resistenza. Comprende classe di esposizione, consistenza, diametro massimo dell’aggregato, contenuto di cloruri e altre prestazioni richieste dal progetto. Terreno aggressivo, acqua, gelo o ambiente marino possono modificare composizione e protezione.

Le Norme tecniche per le costruzioni disciplinano materiali, controlli di accettazione, esecuzione e collaudo. La serie UNI EN 206 tratta specifiche, produzione e valutazione della conformità del calcestruzzo. Questi controlli del produttore e quelli di accettazione in cantiere hanno ruoli distinti: la certificazione della produzione non sostituisce i prelievi e le verifiche affidati alla direzione lavori dalle NTC. I documenti di consegna devono corrispondere alla prescrizione; i prelievi dei provini vengono organizzati dalla direzione lavori secondo il piano dei controlli.

Le barre devono essere identificabili, conservate senza contaminazioni dannose, sagomate e posate come da elaborati. Prima del getto si controllano anche legature, sovrapposizioni, ancoraggi e stabilità dei cavalletti: durante il pompaggio la gabbia non deve abbassarsi o spostarsi.

Fessure: quali sono normali e quali no

Il calcestruzzo può fessurarsi per ritiro plastico, variazioni termiche, ritiro igrometrico, vincoli o azioni strutturali. Il progetto controlla l’ampiezza delle fessure con armature, dettagli e sequenza; l’impresa riduce quelle precoci con corretta posa e stagionatura.

Una cavillatura superficiale non ha lo stesso significato di una fessura passante con ingresso d’acqua o di una lesione che evolve. Si documentano posizione, apertura, profondità e andamento e si chiede la valutazione del direttore dei lavori. Riempire ogni fessura con resina senza diagnosi può impedire movimenti o spostare il problema.

Advertisement - Pubblicità

Errori da evitare

  • scegliere platea e spessore prima delle indagini geotecniche;
  • confondere la platea con il pavimento o con un semplice massetto armato;
  • coprire terreno rimaneggiato, fango o acqua senza autorizzazione del tecnico;
  • usare un solo valore di “portanza” senza verificare cedimenti e variabilità;
  • spostare pilastri, pozzetti o aperture rispetto agli elaborati strutturali;
  • appoggiare le barre su materiali improvvisati e perdere il copriferro;
  • forare membrane e isolamento durante l’armatura senza ripristino controllato;
  • tagliare barre per far passare uno scarico;
  • aggiungere acqua in autobetoniera per rendere il calcestruzzo più fluido;
  • gettare senza un piano per forniture, meteo, vibrazione e riprese;
  • trascurare la stagionatura dopo avere curato ogni dettaglio dell’armatura;
  • affidare la sicurezza contro la falda a una sola pompa senza ridondanza;
  • ritenere che una platea impedisca qualsiasi cedimento futuro.

Permessi e documenti

La platea è parte dell’opera strutturale e non si realizza come lavoro autonomo privo di titolo. Per una nuova costruzione è normalmente compresa nel permesso di costruire; per interventi sull’esistente il titolo dipende dall’insieme delle opere. Restano necessari gli adempimenti strutturali e sismici previsti dal D.P.R. 380/2001 e dalla disciplina regionale.

Il fascicolo comprende normalmente relazione di calcolo, elaborati, relazione sui materiali, relazione geologica e geotecnica, piano di manutenzione, denuncia o deposito strutturale, nomine, controlli sul calcestruzzo, certificazioni dell’acciaio, varianti e collaudo o attestazione prevista per la categoria dell’intervento.

Scavo e terre sono gestiti nel rispetto del D.P.R. 120/2017 e della normativa ambientale. In presenza di falda possono servire autorizzazioni per emungimento e scarico. Vincolo idrogeologico, paesaggistico, archeologico e opere vicino ai confini richiedono verifiche separate.

Quanto costa una platea di fondazione

Il costo non coincide con calcestruzzo più rete elettrosaldata. Dipende da scavo, terreno, sottofondo, volume, chilogrammi e complessità delle armature, impermeabilizzazione, isolamento, falda e accesso. Le offerte vanno confrontate sullo stesso progetto e con quantità misurate nello stesso modo.

Per dare un riferimento verificabile, il Prezzario Emilia-Romagna 2026 distingue le seguenti lavorazioni. Sono prezzi di specifiche voci di opera pubblica, utili per capire il computo: non rappresentano una tariffa completa per ogni fondazione privata.

Su smartphone scorri la tabella in orizzontale.

Codice Lavorazione Prezzo unitario Perimetro della voce
A03.007.005.a Magrone preconfezionato, dosaggio 150 kg di cemento/m³, per operazioni di media-grande entità 119,45 €/m³ Fornitura, spargimento e vibrazione; esclusi ponteggi, casseforme e acciaio
A03.007.015.a Calcestruzzo per fondazioni C25/30, esposizione XC1-XC2, consistenza S3 o S4, aggregato massimo 31,5 mm, gettato in opera 225,53 €/m³ Comprende fornitura, spargimento, vibrazione e controlli della voce; esclusi ponteggi, casseforme e acciaio
A03.013.005 Acciaio B450C in barre, prelavorato, sagomato e posto in opera 2,27 €/kg Comprende sfridi, legature e oneri dei controlli indicati nella voce

La prescrizione dei materiali viene prima del prezzo: C25/30 e XC1-XC2 identificano la voce mostrata, non la scelta corretta per qualsiasi terreno o falda. Il progettista definisce resistenza, esposizione e altre prestazioni in base al sito; il computo utilizza la lavorazione corrispondente. Le armature si misurano sulla distinta ferri esecutiva, senza trasformare un consumo ipotetico di acciaio per metro quadrato in una regola di dimensionamento.

Un subtotale di calcestruzzo non è il prezzo della platea

Riprendendo l’esempio ipotetico di 120 m² per 0,35 m, il volume uniforme è 42 m³. Se il progetto richiedesse esattamente la lavorazione A03.007.015.a, il subtotale sarebbe 42 × 225,53 = 9.472,26 euro. Questo importo riguarda quella voce: non comprende l’intera fondazione e non costituisce un preventivo della casa.

Advertisement - Pubblicità

Occorre aggiungere le lavorazioni effettivamente previste, evitando duplicazioni di ciò che la voce comprende già: indagini e progettazione, scavo e gestione delle terre, eventuale sostegno dei fronti ed emungimento, preparazione del piano, magrone, acciaio, casseforme, membrane, isolamento e dettagli di tenuta. Per pompe, accessi e altre attrezzature il computo precisa gli oneri compresi e quelli separati. IVA e prestazioni professionali vanno rese esplicite.

Come confrontare due offerte

Un’offerta utile riporta quantità e descrizioni coerenti con gli elaborati: metri cubi per ogni calcestruzzo, chilogrammi di barre, superficie effettiva delle casseforme a contatto con il getto, scavi e destinazione delle terre. Per impermeabilizzazione e radon precisa anche giunti, risvolti, attraversamenti e protezioni. Il piano esecutivo chiarisce controlli, riprese di getto e stagionatura.

Se un’impresa include gestione dell’acqua e raccordi impermeabili e l’altra li esclude, il minor totale non indica ancora quale proposta convenga. Prima si uniformano queste prestazioni; poi si confrontano prezzi e organizzazione. Un importo a corpo può essere valutato se richiama un progetto e un perimetro definiti, mentre una cifra per metro quadrato senza queste informazioni lascia irrisolte le voci più variabili.

Tempi di realizzazione

Il cronoprogramma distingue preparazione del terreno, magrone e membrane, montaggio delle armature, controlli prima del getto, getto e maturazione. La durata dipende da volume, accessi, numero di squadre e condizioni del sito. Se sono presenti falda o lavorazioni di miglioramento del terreno, l’impresa deve spiegare come ne organizza l’esecuzione e quali passaggi autorizzano la fase successiva. La data del getto si concorda dopo il controllo delle predisposizioni e la conferma della fornitura, con un piano per meteo e interruzioni.

Il fatto che il getto sia terminato non significa che la platea abbia raggiunto subito la resistenza di progetto. Protezione e stagionatura iniziano immediatamente; disarmo, caricamento e prosecuzione delle strutture seguono indicazioni del direttore dei lavori in relazione al calcestruzzo, alla temperatura e ai risultati disponibili.

Platea per casa prefabbricata o struttura in legno

Una casa leggera può trasmettere meno peso, ma vento e sisma generano trazioni, scorrimento e ribaltamento. La platea deve integrare tirafondi e ancoraggi del sistema costruttivo con tolleranze molto precise. Errori di quota o posizione possono rendere difficile montare la struttura.

Realizzare una platea per una casa prefabbricata non rende l’opera temporanea o libera da permessi. La trasformazione stabile del suolo e la destinazione abitativa richiedono titolo e progetto come per le altre costruzioni, secondo caratteristiche e normativa applicabile.

Si può aggiungere una platea sotto un edificio esistente?

Non con un semplice getto sotto il pavimento. Le fondazioni esistenti sono già caricate; scavare al di sotto può provocare cedimenti. Un intervento di sottofondazione trasferisce i carichi per fasi mediante cordoli, micropali, allargamenti o altre tecniche progettate e monitorate.

Una nuova soletta interna può irrigidire il pavimento o collaborare con opere specifiche, ma non diventa automaticamente la platea dell’edificio. Prima si individuano cause delle lesioni, geometria delle fondazioni, terreno, falda e movimenti in corso.

Bonus e detrazioni

La platea di una nuova costruzione ordinaria non beneficia del Bonus ristrutturazioni solo perché è una fondazione. Nell’esistente, opere sulle fondazioni possono rientrare nel recupero edilizio se fanno parte di un intervento agevolabile e rispettano soggetti, immobile, titolo, pagamenti e documenti.

Il Sismabonus può riguardare interventi strutturali sulle fondazioni inseriti in un progetto di riduzione del rischio sismico, con asseverazioni, tempistiche e requisiti specifici. Non basta sostituire o ampliare una fondazione per ottenere automaticamente l’incentivo. Le aliquote e le condizioni vigenti vanno verificate prima di iniziare e pagare.

La platea funziona quando viene considerata come sistema: terreno, piastra, elevazione, acqua, dettagli e fasi di cantiere devono essere coerenti. Copiare spessore e armatura da un’altra casa elimina proprio le verifiche che rendono affidabile questa fondazione.

Devi realizzare o verificare una platea di fondazione?

Indica Comune, dimensioni dell’edificio, numero di piani, presenza di interrato o falda e disponibilità della relazione geologica. Un tecnico può valutare indagini, fondazione, impermeabilizzazione e documenti necessari.

Domande frequenti

La platea impedisce i cedimenti?

No. Distribuisce i carichi e può ridurre differenze locali, ma terreno e platea continuano a deformarsi. Il progetto verifica cedimenti totali e differenziali ammissibili per la struttura.

È sempre più costosa delle travi rovesce?

Non necessariamente. Usa più materiale, ma può semplificare scavo, casseforme e geometrie fitte. Il confronto deve includere l’intero sistema, non soltanto i metri cubi di calcestruzzo.

Quanto ferro serve per metro quadrato?

Non esiste un valore standard utilizzabile per ordinare il materiale. Quantità e disposizione dipendono da spessore, carichi, pilastri, terreno, sisma, fessurazione e dettagli. Il dato corretto deriva dalla distinta ferri esecutiva.

Si può gettare direttamente sul terreno?

La platea viene realizzata sul piano e sugli strati previsti dal progetto, normalmente con regolarizzazione e separazione. Gettare su terreno fangoso o rimaneggiato compromette quote, copriferro e comportamento geotecnico.

Serve sempre una protezione dall’acqua?

La soluzione dipende da uso dei locali, falda, umidità, radon e stratigrafia. Una platea strutturale non è automaticamente una barriera continua all’acqua o al gas, soprattutto in corrispondenza di fessure e giunti.

Meglio platea piana o nervata?

Dipende da carichi, rigidezza, scavo e costi esecutivi. La piana è più semplice; la nervata può essere più efficiente in alcuni schemi ma complica armatura e dettagli.

Una platea richiede il collaudo statico?

È parte della struttura. Collaudo o altra attestazione conclusiva dipendono dalla tipologia dell’opera e dalla disciplina applicabile, non dalla fondazione presa isolatamente.

Le crepe sulla platea vanno sempre iniettate?

No. Prima si classificano causa, apertura, profondità, movimento e conseguenze su acqua e durabilità. Il progettista stabilisce se monitorare, sigillare, riparare strutturalmente o non intervenire.

Fonti e riferimenti
