Tubi di plastica per copertura termosifoni e radiatori
Le migliori protezioni in tubolare plastica antischeggia PVC

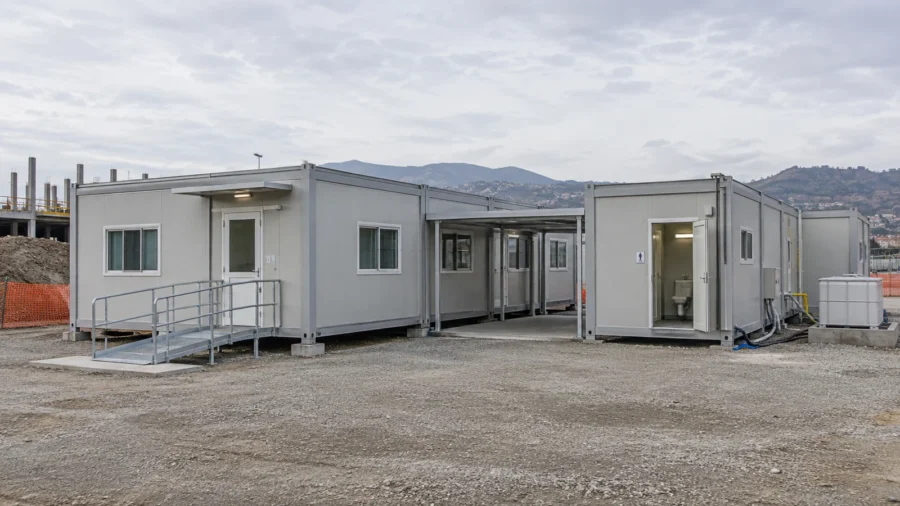

Come progettare un insediamento di prefabbricati modulari: funzioni e layout, collegamenti fra unità, impianti condivisi, posa per fasi e costo del noleggio.
Un ufficio di cantiere, uno spogliatoio e un servizio igienico possono essere tre box indipendenti. Diventano invece un insediamento modulare quando disposizione, accessi, collegamenti, impianti e gestione quotidiana vengono progettati come un sistema. È questa differenza a decidere se le persone potranno passare da un ambiente all’altro in sicurezza, se gli scarichi raggiungeranno il recapito previsto e se aggiungere un modulo fra sei mesi sarà un’operazione semplice o un nuovo cantiere nel cantiere.
La scelta non parte dal catalogo, ma dalle funzioni da ospitare, dal numero e dai flussi degli utenti, dal tempo di utilizzo e dai vincoli del sito. Questa guida affronta la composizione di più unità per cantieri e insediamenti temporanei, dalla planimetria al ritiro a fine noleggio.
Per il singolo monoblocco, le dotazioni generali e il primo quadro dei permessi è disponibile la guida ai container da cantiere: qui l’attenzione è invece sulle interfacce fra moduli, che sono spesso la parte più trascurata.
Sommario
Si elencano attività e persone che useranno gli spazi, distinguendo presenze contemporanee da passaggi occasionali. Un locale riunioni per la direzione lavori non ha gli stessi flussi di uno spogliatoio all’inizio del turno; un’infermeria, se prevista, non è un ripostiglio con una brandina. Vanno individuati accessi per visitatori, percorsi del personale, aree pulite e sporche, consegne, deposito e collegamento con i servizi igienici. Le esigenze cambiano anche fra un cantiere lineare, un intervento in centro storico e un’area di emergenza.
In questa fase si redige un programma funzionale: per ogni stanza si annotano attività, utenti massimi, arredi, bisogno di acqua e scarico, potenza elettrica, riscaldamento o raffrescamento, ventilazione, privacy e accessibilità.
Le superfici risultano poi dalla verifica del progetto e dei requisiti applicabili, non da una formula universale per persona. Conviene segnare anche gli spazi da mantenere liberi: fascia per il mezzo di consegna, area di sollevamento, uscita di sicurezza, manutenzione degli impianti e percorso dei mezzi di soccorso.
| Funzione | Decisione di layout | Interfaccia da verificare |
|---|---|---|
| Uffici e sala riunioni | Accesso riconoscibile e separazione dalle aree rumorose | Rete dati, illuminazione, climatizzazione, privacy |
| Spogliatoi e pausa | Vicini ai percorsi del personale, senza interferire con i visitatori | Ventilazione, pulizia, eventuale acqua calda |
| Servizi igienici e docce | Percorso breve e accessibile, manutenzione possibile | Alimentazione idrica, reflui, antigelo, sanificazione |
| Magazzino o deposito | Carico e scarico autonomi, accesso controllabile | Portata del piano, ventilazione e separazione dei materiali incompatibili |
| Accoglienza o presidio | Vicino all’ingresso ma protetto dal traffico dei mezzi | Visibilità, comunicazioni, sicurezza degli accessi |
La tabella non è un elenco di locali obbligatori per ogni sito. È una check-list progettuale: il piano di sicurezza, la valutazione dei rischi, l’uso effettivo e gli eventuali requisiti sanitari o di accessibilità possono imporre dotazioni diverse. Una disposizione comoda sulla carta può fallire perché la porta dello spogliatoio apre contro una scala, oppure perché l’autospurgo non arriva al modulo sanitario.
Non tutti i prefabbricati rettangolari sono intercambiabili. Un box autonomo può funzionare bene per un ufficio o un deposito isolato, mentre un sistema componibile consente di collegare unità per creare ambienti più grandi o una sequenza coperta. La linea Modular descritta da Sebach, per esempio, distingue moduli Studio, Flexibox con dotazioni sanitarie e contenitori di deposito, con configurazioni affiancabili e, in condizioni definite dal sistema, anche sovrapponibili. Sono caratteristiche di quella linea, non una proprietà di qualsiasi prefabbricato di qualsiasi marca.
Per il progettista la domanda utile è: quale connessione serve davvero? Due box distanti con percorso esterno richiedono un’organizzazione diversa da due moduli che formano un unico locale. Nel secondo caso contano allineamento dei pavimenti, tenuta all’acqua e all’aria del giunto, continuità del tetto, stabilità delle pareti modificate, percorsi di esodo e compatibilità degli impianti. Se si ipotizza una sovrapposizione, non basta che i telai sembrino robusti: occorrono istruzioni, verifiche e componenti di accoppiamento previsti dal produttore, oltre a valutare accesso al livello superiore e fondazione.
Un esempio di unità autonoma è il Box Classic 3×2 metri; per uno sviluppo per ambienti collegati è più pertinente il sistema Sebach Modular. Le schede aiutano a visualizzare due famiglie di soluzione, ma dimensioni, configurazioni disponibili e dotazioni del preventivo vanno confermate con il fornitore. La scelta non si risolve sommando moduli uguali: alcune funzioni richiedono unità specializzate e collegamenti specifici.
Una planimetria utile rappresenta almeno quattro livelli: sagoma dei moduli, percorsi pedonali, transito e manovra dei mezzi, tracciato delle reti. Si aggiungono quote del terreno, pendenze, confini, accessi esistenti, sottoservizi e aree in cui la gru può stabilizzarsi. Va guardata la situazione durante il montaggio, non soltanto quella finale: un cortile che ospita comodamente i moduli potrebbe non avere lo spazio per consegnarli o sollevarli senza interferire con edifici, linee elettriche o traffico.
I moduli degli uffici si collocano dove è possibile arrivare senza attraversare l’area di lavoro più pericolosa. I servizi per le maestranze seguono percorsi coerenti con i turni; il deposito è raggiungibile dal mezzo di rifornimento. Un corridoio coperto può proteggere dalla pioggia, ma deve scaricare acqua lontano dagli ingressi e non trasformarsi in un vicolo cieco. Si verificano anche l’irraggiamento estivo, le ombre, il vento prevalente e la rumorosità delle macchine vicine: riducono o aumentano il fabbisogno di climatizzazione e incidono sul comfort reale.
Se è prevista una seconda fase, la futura posizione dei moduli va riservata da subito. Posare oggi un box sanitario dove domani dovrà passare la tubazione principale obbligherebbe a smontare una parte dell’installazione. La pianta dovrebbe mostrare fase 1, fase 2 e assetto finale, con accessi ed esodi validi in ciascuna fase. Un ampliamento temporaneo può modificare potenza elettrica, capacità dei serbatoi e numero dei servizi; non è un semplice cambiamento grafico.
Il fornitore deve comunicare peso, punti di appoggio, carichi trasmessi e istruzioni di installazione del modello. Il tecnico incaricato verifica capacità e regolarità del terreno, rischio di cedimento, drenaggio, eventuali sottoservizi e azioni ambientali rilevanti. Una pavimentazione esistente non è automaticamente una base idonea: può coprire riempimenti, vuoti, chiusini o strati deboli. Zeppe improvvisate e appoggi su pochi punti possono deformare il telaio, bloccare porte e compromettere i collegamenti.
Le fondazioni o basi rimovibili, quando ammissibili, devono garantire quote e planarità compatibili con il sistema. La pendenza esterna allontana l’acqua meteorica, ma il pavimento interno e i giunti devono restare alla quota prevista. Per una fila di unità affiancate si definiscono tolleranze di allineamento e si controllano anche dopo il primo assestamento. Se si sovrappongono moduli, si verificano la catena completa dei carichi e i dispositivi di connessione autorizzati; il carico di un piano non può essere affidato a una parete non portante.
L’ancoraggio e la resistenza alle azioni del vento dipendono dal sito e dal progetto; «temporaneo» non significa immune da vento, pioggia intensa o sisma. Anche la rimozione delle basi a fine noleggio va prevista: un insediamento smontabile non dovrebbe lasciare opere interrate o superfici danneggiate per mancanza di un piano di ripristino.
Hai un problema legato a questo argomento?
Descrivi il tuo caso: ti aiutiamo a inoltrare la richiesta a professionisti e imprese del settore.
Richiedi informazioni gratisUn giunto fra moduli è insieme un dettaglio strutturale, un possibile ingresso d’acqua, un’interruzione termica e un punto di passaggio delle persone. Il sistema di accoppiamento deve essere quello previsto dal produttore; non si tagliano pareti o montanti per allargare un locale senza verifica. Sulle superfici esterne si controllano scossaline, coperture e punti in cui l’acqua può fermarsi. All’interno si verificano continuità del pavimento, soglie e protezione contro inciampo e infiltrazioni.
Un passaggio da ufficio a sala riunioni deve restare praticabile anche con arredi, porta aperta o cavi installati. Se il percorso è destinato a persone con mobilità ridotta, quote, rampe, larghezze, spazi di manovra e servizi devono essere valutati in base all’uso e alle norme applicabili. Una rampa portatile appoggiata all’ultimo momento non corregge necessariamente un ingresso troppo stretto o un dislivello non risolto. Anche le vie di uscita e la protezione antincendio si studiano sull’insediamento complessivo: collegare locali può cambiare percorso, lunghezza e affollamento.
Per ambienti climatizzati, un varco non sigillato rende poco efficace l’impianto e favorisce condensa. Un piccolo sopralluogo dopo la prima pioggia è utile: si osservano tetto, canali, soglie e scarichi mentre il sistema è ancora facilmente correggibile. Le verifiche vanno verbalizzate prima che il personale occupi stabilmente i locali.
L’insieme dei moduli richiede un bilancio dei carichi, non tante prolunghe indipendenti. Si sommano assorbimenti di illuminazione, climatizzazione, scaldacqua, attrezzature d’ufficio e altre utenze, considerando contemporaneità e possibili ampliamenti. Il tecnico definisce quadro, protezioni, linee, messa a terra e distribuzione; la fornitura può essere dalla rete, da gruppo elettrogeno o da altra soluzione, ma cablaggio e certificazioni non sono intercambiabili. Il DM 37/2008 è un riferimento per gli impianti negli edifici nei casi di applicazione; per la specifica installazione occorre determinare il regime e la documentazione richiesta, senza presumere che il prefabbricato sia esente.
I cavi fra moduli non devono attraversare il passaggio pedonale senza protezione o finire in una pozza. Si pianificano ingressi, canalizzazioni, connessioni ispezionabili e separazione dalle tubazioni idriche. L’INAIL pubblica la modulistica e le informazioni sulla messa a terra; chi gestisce il sito chiarisce quali adempimenti spettano all’impianto di cantiere e quali ai moduli collegati. Anche rete dati e copertura telefonica si testano: pareti metalliche e distanza dal punto di accesso possono rendere inutilizzabile un ufficio apparentemente pronto.
Per i moduli sanitari, si verificano portata e pressione dell’acqua, disponibilità di acqua calda, rischio gelo, pulizia e destinazione dei reflui. Dove non c’è una fognatura disponibile, la soluzione di raccolta e svuotamento va dimensionata sulla frequenza d’uso e concordata con il gestore autorizzato. La scheda del Box Smart 4 WC 1 HN mostra come le dotazioni possano essere configurate, ma non sostituisce il calcolo delle persone servite né la verifica di accessibilità e scarichi. Il modulo sanitario deve poter essere raggiunto per manutenzione senza bloccare l’ingresso dell’intero insediamento.
| Rete o servizio | Dato da chiedere prima del preventivo | Controllo alla consegna |
|---|---|---|
| Elettricità | Potenza disponibile, utenze, distanza dal punto di alimentazione | Quadri e protezioni, prova funzionale, documenti pertinenti |
| Acqua | Fonte, pressione, consumo stimato, protezione dal gelo | Tenuta dei raccordi, disponibilità ai punti d’uso |
| Reflui | Recapito autorizzato o raccolta, frequenza di svuotamento | Assenza di perdite, accesso del mezzo di servizio |
| Clima e ventilazione | Uso dei locali, esposizione, occupazione simultanea | Funzionamento, presa e scarico dell’aria, rumore |
| Dati e comunicazioni | Connessione necessaria, copertura, numero postazioni | Prova reale delle postazioni e del segnale |
La rimovibilità del box non basta a stabilire il titolo edilizio. Contano durata, funzione, collegamento al suolo e agli impianti, trasformazione dell’area e disciplina locale. Il DPR 380/2001, articolo 3 considera le esigenze temporanee in un quadro preciso: non autorizza a chiamare «provvisorio» qualunque insediamento usato a lungo. Prima di ordinare i moduli, un tecnico verifica con il Comune il titolo eventualmente necessario e gli eventuali vincoli paesaggistici, urbanistici, antincendio o sanitari per quel sito e quell’uso.
Per le baracche di cantiere, il D.Lgs. 81/2008 e i relativi allegati orientano la valutazione di servizi, sicurezza e condizioni dei luoghi di lavoro; piano di sicurezza e valutazione dei rischi devono essere coerenti con le persone effettivamente presenti. Un complesso destinato anche a scuola temporanea, ambulatorio o accoglienza del pubblico richiede valutazioni ulteriori: non si trasferiscono automaticamente al nuovo uso le scelte fatte per un ufficio di cantiere. In particolare occupazione, accessibilità, igiene, vie di esodo e autorizzazioni vanno esaminate dal professionista competente.
È utile tenere una matrice delle responsabilità: chi firma la verifica della base, chi cura pratica edilizia, chi certifica gli impianti, chi approva i percorsi, chi svolge manutenzione e pulizia. Se il fornitore consegna e monta ma il committente realizza le reti esterne, il punto di consegna deve essere scritto. Il verbale di messa in servizio dovrebbe indicare anche le limitazioni d’uso, ad esempio carichi ammessi, divieto di modificare pareti, configurazione massima e condizioni di ampliamento.
Vuoi ritrovare più facilmente Edilizia.com su Google?
Aggiungi Edilizia.com alle fonti preferite e rendi più semplice recuperare guide, norme, sentenze e aggiornamenti quando cerchi su Google.
Aggiungi su GoogleÈ gratis e ti aiuta a trovarci prima nei risultati di ricerca.
Il piano logistico parte dalle dimensioni di trasporto e dalle possibilità reali di accesso. Si misurano larghezza di portoni, raggi di curva, pendenze, ostacoli sopraelevati e zona di sosta dell’automezzo; si verificano portata e stabilizzazione della gru, eventuali autorizzazioni per occupare suolo o regolare il traffico, condizioni meteorologiche e presenza di linee elettriche. Le istruzioni di sollevamento sono proprie del modulo: non si aggancia una struttura a punti che sembrano convenienti.
Una sequenza frequente prevede preparazione dei basamenti e delle reti, consegna dei moduli più interni, posizionamento progressivo verso l’uscita, collegamento meccanico, tenuta dei giunti, allaccio degli impianti e collaudi. Ma l’ordine può invertirsi quando la gru raggiunge soltanto un lato. Il programma va simulato in pianta: il primo modulo non deve occupare la zona necessaria allo scarico del secondo. Durante la posa l’area è interdetta ai non addetti e i passaggi temporanei sono segnalati.
Alla consegna si confrontano configurazione ordinata e unità arrivate: aperture, verso delle porte, dotazioni sanitarie, posizione degli attacchi e accessori. Si fotografano difetti e si registrano prove di apertura, scarico, climatizzazione e illuminazione. Un’infiltrazione o una porta che sfrega non sono dettagli da rimandare a quando il cantiere sarà pieno di persone; la loro correzione può richiedere di riallineare i moduli.
Si immagini un cantiere che nella prima fase necessita di ufficio, piccolo locale riunioni, spogliatoio e servizi. Dopo quattro mesi aumenta il numero delle squadre e si aggiungono una sala operativa e un secondo blocco sanitario. La soluzione non si dimensiona soltanto sul numero totale di box: serve una planimetria con accesso dei visitatori separato da quello delle maestranze, riserva di spazio per l’ampliamento, tratto di distribuzione elettrica espandibile e percorso del mezzo che effettuerà manutenzione dei servizi.
Nel preventivo iniziale si chiede al fornitore di dichiarare quali moduli possono essere affiancati, quali aperture sono predisposte, quanto spazio serve per montaggio e smontaggio, e che cosa succede al canone quando arrivano le unità della seconda fase. Il tecnico verifica gli appoggi sia nell’assetto iniziale sia in quello finale e il gestore controlla che i servizi rimangano adeguati dopo l’aumento degli utenti. È un esempio organizzativo, non un dimensionamento normativo: il numero esatto di locali e servizi deriva dal caso concreto.
Se l’ampliamento non avviene, il contratto dovrebbe chiarire se i moduli prenotati sono comunque fatturati. Se avviene in anticipo, il fornitore deve sapere con quale preavviso consegnare senza interferire con lavori in corso. Questa flessibilità è uno dei possibili vantaggi del noleggio, ma ha valore soltanto se disponibilità, trasporto e riconfigurazione sono disciplinati prima.
Il canone mensile per singolo box non rappresenta il costo totale. La comparazione include progettazione e pratiche, basamenti, trasporto, gru, montaggio, raccordi, consumo e manutenzione degli impianti, pulizia, eventuale svuotamento dei reflui, assicurazione, modifiche in corso d’opera, ritiro e ripristino dell’area. Nell’acquisto si aggiungono deposito, manutenzione e futura ricollocazione; nel noleggio occorre capire quali servizi siano compresi e quali siano extra. Sebach descrive per il proprio servizio consulenza, logistica, posizionamento e attività di gestione, ma il contenuto vincolante resta quello scritto nell’offerta specifica.
Un confronto sensato usa lo stesso programma funzionale per tutti i preventivi. Se un’offerta comprende modulo, trasporto e collegamenti interni e un’altra soltanto i moduli franco deposito, confrontare i canoni è fuorviante. Conviene chiedere un prospetto per fase di installazione, fase di uso ordinario, ampliamento e smontaggio, con costi una tantum e ricorrenti separati. La durata minima, le penali di ritiro anticipato e la disponibilità delle unità aggiuntive possono pesare più di una piccola differenza mensile.
Nel contratto si definiscono consegna, tempi di intervento sui guasti, manutenzione programmata, pulizia, consumabili, responsabilità per danni, assicurazione, modifica delle dotazioni e condizioni di restituzione. Si indica chi risponde dell’interfaccia fra modulo e impianto esterno. Per strutture usate dal pubblico è importante anche stabilire chi verifica periodicamente accessi e percorsi dopo assestamenti o modifiche del sito.
Un insediamento temporaneo non è «posa e dimentica». Dopo eventi meteo intensi si osservano coperture, giunti, ancoraggi e drenaggio; periodicamente si controllano porte, rampe, protezioni dei cavi, scarichi, climatizzazione e pulizia. Ogni modifica di layout o numero di utenti va confrontata con la capacità delle reti e con il piano di sicurezza. Appendere una nuova unità a un corridoio esistente senza rifare la verifica dei percorsi può alterare esodo e accessibilità.
Prima del ritiro si scollegano gli impianti secondo le procedure competenti, si gestiscono correttamente reflui e rifiuti, si inventariano accessori e si fotografa lo stato dei moduli. La sequenza di smontaggio deve tenere conto degli stessi vincoli di gru e traffico dell’installazione, oltre a quelli creati nel frattempo dal cantiere. Il piano termina con la rimozione delle opere provvisorie e la verifica del ripristino del suolo: solo allora il costo dell’operazione è davvero chiuso.
Per richiedere un preventivo utile bastano inizialmente località, durata indicativa, funzioni da ospitare, numero approssimativo di persone e una descrizione dell’accesso al sito. Il fornitore e il tecnico potranno poi chiedere planimetria, dati delle reti e dettagli per il progetto. È meglio dichiarare apertamente che un dato non è ancora noto che inventare misure o promettere allacci non verificati.
Descrivi il lavoro da realizzare: ti aiutiamo a inoltrare la richiesta a imprese edili pertinenti.
Il box è una singola unità; l’insediamento coordina più ambienti, accessi, giunti, reti e servizi. Il progetto considera funzionamento e sicurezza dell’insieme, non soltanto la somma delle schede prodotto.
Non va dato per scontato. Geometrie, telai, punti di sollevamento, accoppiamenti e impianti possono essere incompatibili. Serve una verifica tecnica delle interfacce e delle responsabilità prima dell’ordine.
No. La sovrapposizione è possibile solo per sistemi e configurazioni che la prevedono, con verifiche di carichi, connessioni, appoggi, accessi e azioni ambientali riferite al sito.
Non esiste un’esenzione generale basata sulla sola rimovibilità. Durata, uso, opere di posa, impianti e vincoli locali determinano le verifiche e l’eventuale titolo; è opportuno coinvolgere un tecnico prima del noleggio.
Si progetta una distribuzione con portate, pressioni, raccordi accessibili, protezione dal gelo e recapito dei reflui verificato. Dove manca la fognatura, raccolta e svuotamento vanno dimensionati e affidati a operatori idonei.
Accesso dei mezzi, spazio di manovra e sollevamento, sottoservizi, capacità del terreno, quote, drenaggio e distanza da rischi del cantiere. La verifica riguarda anche le fasi di montaggio e di ritiro.
Sì, se spazio, disponibilità dei moduli, reti, appoggi e percorsi sono stati valutati. L’aggiunta può richiedere aggiornamento delle verifiche di sicurezza, dei servizi e delle pratiche, non soltanto un nuovo canone.
Oltre al canone: consegna, gru, montaggio, collegamenti, manutenzione, pulizia, eventuale gestione reflui, assicurazione, ampliamenti, smontaggio e ripristino. Ogni voce inclusa o esclusa va esplicitata.
Le competenze devono essere assegnate nel progetto e nel contratto. Il fornitore può consegnare impianti interni, mentre raccordi esterni e alimentazione possono spettare ad altri: punto di consegna, documenti e collaudi non devono restare impliciti.
Hai bisogno di chiarimenti o di un preventivo? Invia una richiesta, verrà gestita dalla redazione.
